文 攝︱埃及項目部 陳俊宇
由我司承建的埃及原6#(New capital-Zahramaaddi)線路工程于2019年5月19日帶電運行。運行后該線路增加改線工程,包括(F064N-F070N,計2449.63m)進行架線施工及拆除舊有線路(F063-F071,計3236.3m)。新改線段新建鐵塔數量為9基,其中5基耐張塔,4基直線塔。新改線段的長度為2449.63m,其中還需跨越多條高電壓電力線路、涉及多項復雜的改線工序,且線路停電時間短、業主要求帶電條件時間緊等諸多困難。
原6#線路竣工后全體人員已撤場,改線工程重新調配了大量的專業技術人員和勞務人員重新進場。改線工程跨越 66kV線路1條,500kV線路1條,220kV線路1條,3條帶電線路;跨越架4處,封跨越網2處,3條被跨越帶電線路白停夜送。但經過我部精心策劃,采取各種措施保障項目安全施工,制定完善的工作計劃并有效落實,通過全體參建人員的共同努力,最終確保了工程的順利完工。
11月22日下午5點,該項目順利竣工并通過業主驗收,正式帶電運行。該項目正常帶電運行,極大緩解了埃及開羅當?shù)氐挠秒妷毫?,得到了埃方電力行業人員的高度評價。

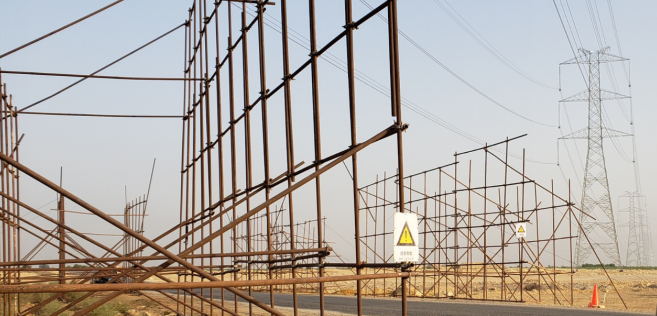

跨越架搭設
