熱烈慶祝靈山玖柏二期風電項目基礎澆筑圓滿完成!
文 攝影:正源水電公司 劉坤銀

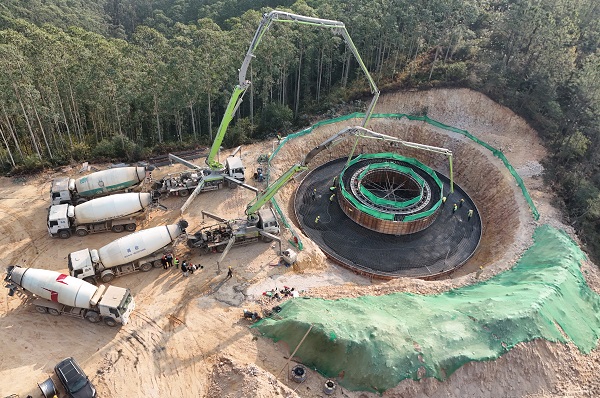

2025年1月5日,由正源水電公司(川送子公司)承建的廣西玖伯風電場二期總包項目順利完成風機基礎澆筑工作,標志著項目建設取得了關鍵節點性突破。
本項目規劃建設30臺風力發電機組,裝機規模為150MW,配套工程包含35kV集電線路30.11km,電纜線路3.28km,道路38.13km。
自項目開工建設以來,遭遇重重困難:一方面,阻工現象屢屢發生,多數機位與道路的征租地流程耗時數月,極大地拖慢了施工節奏,導致資源閑置浪費;另一方面,從三月起,當?shù)芈L的雨季嚴重影響了施工進度。
面對建設中遇到的諸多難點痛點,公司各部門積極解決,多次召開線上專題研討會議,公司領導也多次親赴現場,實地考察指導工作,為項目推進提供堅實保障。項目團隊成員毫不退縮,主動應對挑戰,腳踏實地、逐一攻克難題,嚴格確保工程按時按質推進,保時保質完成建設目標任務。
在全體成員的奮力拼搏之下,項目已取得階段性成績,道路已實現全線貫通,滿足吊裝運輸條件,集電線路109基組塔、風機基礎澆筑均已順利完工,放緊線工作完成2/3,按照既定計劃,項目預計于年前全面竣工,達到業主的總體工期規劃要求。
本項目風機基礎采用全混塔機型,作為集團公司首個混塔基礎項目,為后續同類型項目積累了彌足珍貴的施工經驗。
后續項目團隊將繼續發揚集團公司“能學習、能吃苦;能創造、能共處”的文化精神,鼓足干勁、全力以赴,保障項目平穩順利交付,向業主單位交上一份滿意的答卷。
