茂克光伏發電項目220kV送出線路EPC總承包工程穩步推進中
文:黨群宣傳部 李潔
攝影:李潔、茂克項目部 鄭翔
由我司承建的茂克光伏發電項目220kV送出線路EPC總承包工程起于茂克光伏220kV升壓站220kV出線構架,迄于清水井光伏220kV升壓站220kV出線構架,線路采用單回路架空架設,路徑長24.577km,新建鐵塔54基,全部為自立式鐵塔,采用掏挖式、人工挖孔樁基礎。

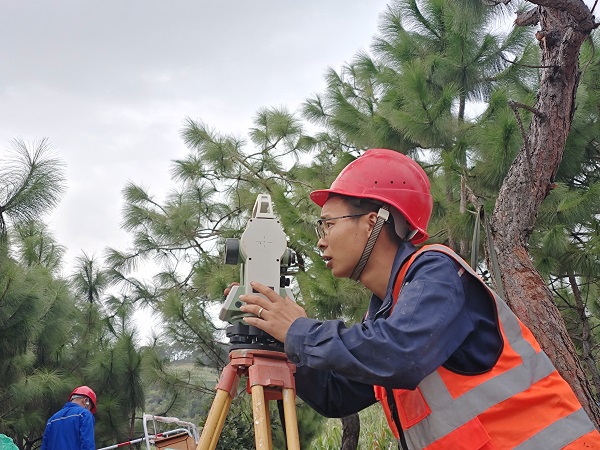

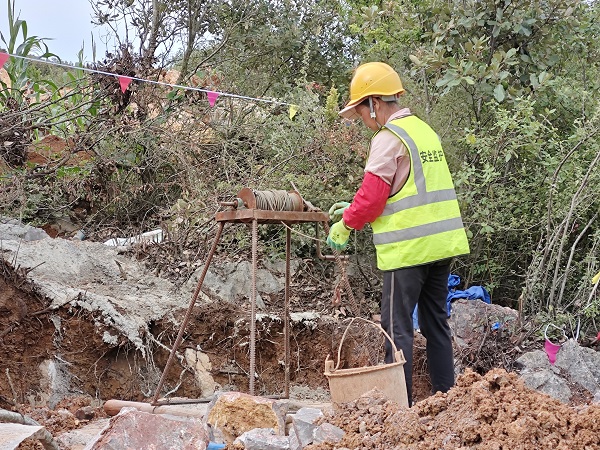

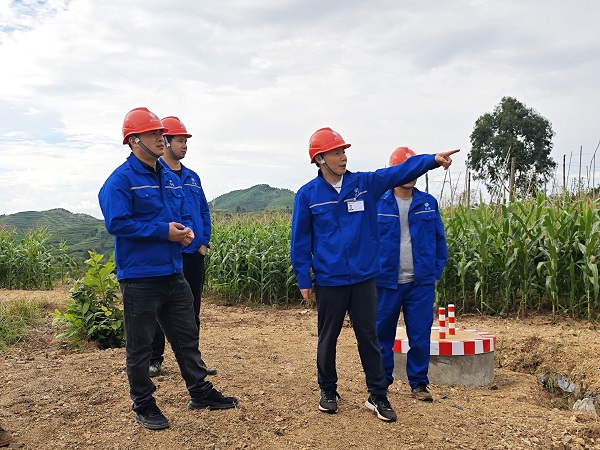

目前,土石方、基礎以及接地工程完成38基,完成比率70.37%,工程達到桿塔組立前監督檢查具備的條件,于8月20日順利通過桿塔組立前轉序驗收。驗收工作嚴格按照規范要求,針對桿塔基礎、工程資料等各項工作進行了詳細檢查、實測實量,38基桿塔基礎全部符合驗收標準,為項目部擬定于8月29日開始的桿塔組立施工打下了堅實基礎。
為確保施工安全有序推進,項目部精心編制施工計劃并填寫工作日志。日志主要內容包括施工總體進度、每日工作內容、材料進場情況、現場問題、明日計劃。結合當日施工情況,項目管理團隊全面研判施工安全風險,進一步優化細化方案,嚴格控制進度,并對施工關鍵環節進行把關,及時發現問題和糾偏。
在建設過程中,項目部嚴格遵守施工安全要求,精心組織,加強現場管理,確保了工程質量、安全。對內,他們加強各個崗位的協調工作;對外,他們積極與相關部門溝通合作,及時解決施工過程中遇到的難題,保證施工一處、安全一處、達標一處。
“我們始終以精細管理、安全生產為工作主線,目前施工進度正穩步推進?!表?xiàng)目經理譚明介紹到。茂克項目部全體始終以高度的責任感和使命感投入到工作中,以精湛的技術和嚴謹?shù)膽B(tài)度確保項目高質量推進,努力打造電力行業優質工程。
