紅泥灣220kV線路工程順利完成跨越鐵路及帶電線路封網施工
文 攝影:紅泥灣項目部 楊光

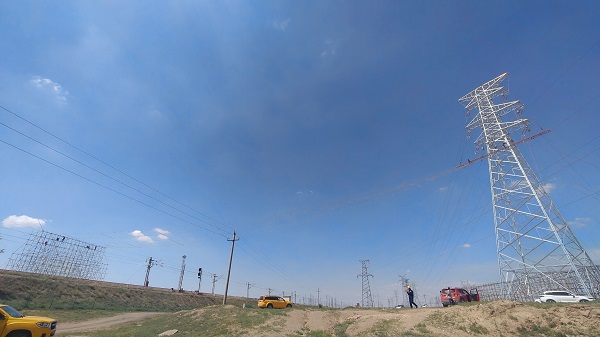

2024年8月22日上午9點45分,伴隨著無人機嗡嗡的起飛聲,2根封網牽引繩緩緩升空。1分鐘后,牽引繩跨過1條110kV線路、1條10kV線路和1條鐵路,到達了鐵路對側的跨越架上,標志著此次的跨越封網施工正式開始。
紅泥灣220kV線路工程共計89基雙回鐵塔,架空線路全長28.75公里。目前基礎與鐵塔組立已全部完成,導地線展放24.82公里,當前正進行G7-G8帶電跨越110kV南它線和停電停運跨越東烏鐵路(K284+730)。
封網施工前,項目部制定了嚴格的施工方案,每日對各項準備工作進行了仔細地檢查與核對,重點對跨越架及各類安全工器具逐一進行了檢查。
由于涉及跨區域帶電線路退出重合閘和鐵路停電停運需同時進行,項目部經過數月的努力協調,終于將時間統一在22日。當天上午,工作負責人對班組各成員進行了封網工作的班前交底。按照鐵路部門要求,停電停運后需以最快的時間完成封網工作,保證鐵路盡快恢復運行。在接到可以施工的通知后,項目部隨即開始工作,現場人員操作無人機帶著牽引繩迅速平穩地飛過帶電線路及鐵路,作業人員互相配合,迅速將主繩、走繩和循環繩置換完成,確??缭椒饩W(wǎng)工作順利向前推進。
11點45分,最后一根主繩錨固完成,本次封網施工順利完成,在場的業主、監理及鐵路單位領導對我公司的施工水平給予了高度認可和稱贊。此次跨鐵路及帶電線路封網施工順利完成,為項目后續跨帶電線路封網施工提供了強有力的實操經驗。在最后沖刺階段,項目部將繼續發揚川送“四能”文化精神,保持穩扎穩打的工作態勢,不負眾望,保質保量完成全部施工任務,向業主和公司交上一份滿意的答卷!
