西昌至香格里拉(四川境)高速公路項目順利通過預驗收
文 攝影:西香項目部 鄭翔

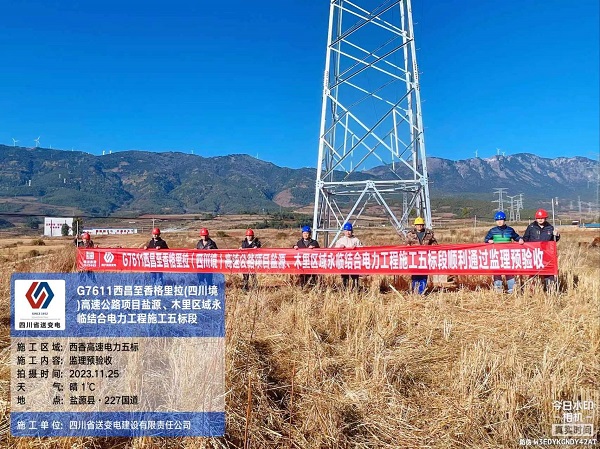

2023年11月25日,監理項目部組織西香高速電力五標項目部全體人員以及施工隊負責人進行工程竣工監理預驗收工作。
監理總監董國勇率隊對五標段線路以及變電站進行了全面檢查,并對抽檢內容進行影像資料留底。隨后組織召開工程竣工監理預驗收總結會,驗收組對西香高速電力五標整體工程、安全文明施工、防火、防汛期間工作、工程質量、內業資料完善、工程進度等內容進行了細致檢查,最終一致評定檢查結果符合驗收規定,同意本次預驗收順利通過。
回顧項目初期,面對335基線路鐵塔、3座變電站的工程建設任務、高度壓縮的工期要求以及森林草原防滅火的嚴峻形勢,為了減少防火期對工程進度的影響,項目部及時調整施工方案,加大人員投入,搶在紅色預警期前完成防火最嚴峻的塔基位施工?!瓣P(guān)山萬千重,山高人為峰”,項目部立下軍令狀,勢必在電力標段進度中拔得頭籌。在4月的季度大檢查中,業主單位領導對我標段的施工進度、安全文明施工及森林草原防滅火等方面的工作表示充分肯定,極大鼓舞了團隊士氣。
項目中期,面對既要防火又要防汛的多重地質災害嚴峻形勢,項目部積極與政府協調好防火、防汛工作,督促各施工班組負責人加大現場作業的安全巡查與檢查力度;協調好甲供乙供材料的有效對接,使供應鏈協作流程得到優化;做好線路征地賠償和線路交叉跨越等協調工作,與各參與方密切配合,提前做好工程作業預判,保證工程進度得到高效推進。
工程進度臨近尾期,尤其面對自然條件十分惡劣的無人區段,受到汛期影響,道路垮塌情況時有發生,導致施工難度陡增。經項目部商討匯報公司相關領導后決定加大投入力量,最終在業主要求工期內順利完成任務。
項目的成功離不開公司各級領導的指導和關懷,同時也是項目部全體人員辛勤努力、團結合作的成果。后續我部將一往無前,鼓足干勁,堅守最后緊要關頭,確保項目順利竣工帶電。
