華能涪江公司2023年古城電站2號主變故障搶修拆解及安裝工程順利通過驗收
時間:2023-08-14   來源:四川省送變電

華能涪江公司2023年古城電站2號主變故障搶修拆解及安裝工程順利通過驗收

文:調試所 周曉峰 攝影:楊聰

隨著最后一次變壓器運行油取樣檢測工作完成,標志著古城電站2號主變故障搶修拆解及安裝工程工作任務全部圓滿完成,順利通過業主驗收。

2023年4月18日,主變1號、2號保護裝置工頻變化量差動保護動作、比率差動保護動作,經檢查2號主變壓器內部發生故障,需緊急搶修。在接到業主搶修請求后,我司第一時間組織技術骨干人員進入現場,會同業主及變壓器廠家人員在最短的時間內排查故障變壓器問題,擬定搶修方案,組織施工人員進場維修。

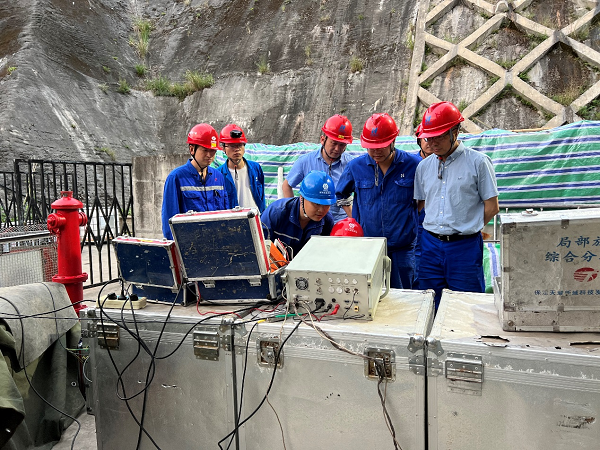

經過現場多方專業人員的共同努力,各參與方精心組織、周密部署、有序銜接,順利完成了2號主變壓器拆除、返廠維修,再安裝及其后續試驗檢測任務。古城2號主變壓器運行時間已超過1個月,變壓器運行溫升和負載能力等各項運行指標均良好,達到了檢修目標,主變壓器的安全穩定運行將為夏季用電高峰期提供安全保障。
