開魯南220kV變電站新建工程召開2023年年中會議
文 攝影丨開魯南項目部 楊海龍
2023年8月8日,國網通遼供電公司組織召開基建專業2023年年中工作會議。開魯南220kV變電站新建工程施工項目部全體管理人員和施工班組關鍵人員以視頻會議形式參會,本工程作為國網通遼供電公司2023年度的兩個重點基建工程之一,建設單位領導高度重視。
會議強調,開魯南220kV變電站新建工程是開魯縣地方經濟發展的基礎,工程建設是保證開魯縣生物醫藥開發區快速增長的負荷供電需求。工程投運后,開魯?shù)貐^(qū)將具備三座220kV變電站環網供電條件,可以有效轉帶分配開魯?shù)貐^(qū)66kV及10kV負荷。要求我公司務必按照里程碑計劃組織施工,確保在2023年12月30日前投運。
項目部在國網通遼供電公司基建專業2023年年中工作會議基礎上進行了擴大會議,根據建設單位的工期要求詳細制定倒排施工計劃,加強施工人員和材料的統籌協調工作,使得現有工作面充分鋪開。迎峰度夏期間,安全檢查頻次增加,天氣炎熱且氣候多變,安全管控壓力增大,項目部根據此次會議精神組織召開了8月份安全日活動,對國網公司近年安全事故文件進行宣貫學習。
2023年8月2日,公司工會委員陶飛、何木蘭、李勇、楊野代表公司對工程一線施工人員進行夏季送清涼慰問,讓炙烤下的身軀恢復到飽滿狀態。此次活動充分展現了公司對基層施工人員身體和精神狀態的深切關懷,讓遠在千里之外的工作人員仍能感受到家的溫暖。這份歸屬感讓全體施工人員團結一心,眾志成城,不懼酷暑,有十足的信心在里程碑計劃前完成全部施工任務。

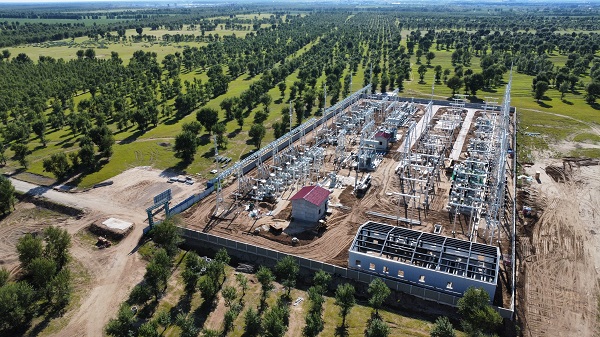

截止目前施工進度情況包括:土建部分:主控通信室1座541.86㎡主體結構完成80%、二次設備室澆筑完成100%,戶外設備基礎澆筑完成100%,消防泵房、雨淋閥室主體結構完成90%,消防水池澆筑完成100%,室外電纜溝700米澆筑完成100%,裝配式圍墻572米安裝完成95%,站內道路2904平方米完成30%,消防工程完成80%,給排水施工完成80%。安裝部分:全站接地完成90%,66kV和220kV構支架吊裝完成100%,66kV站用變2臺安裝完成100%,電容器4組安裝完成100%,66kV和220kV避雷器、電壓互感器、支柱絕緣子、隔離開關2組安裝完成100%,220kV HGIS 6組安裝完成50%,66kV HGIS17組就位100%、主變(2*180兆伏安)安裝完成70%。
