蜀能礦產變電站項目全面進入電氣設備安裝階段
文 攝影丨蜀能礦產變電站項目 羅兵

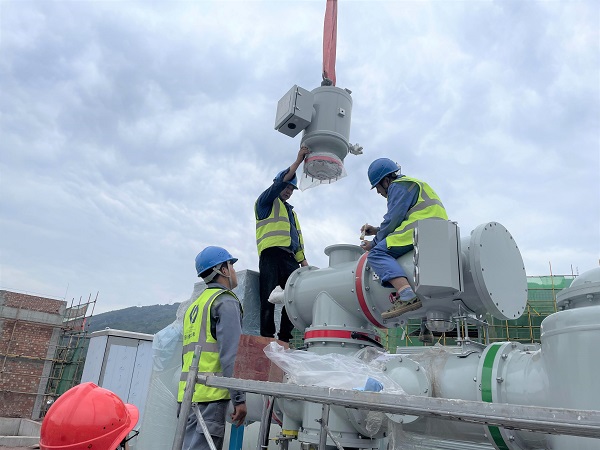

“吊車吊鉤放慢下降速度,注意保持與其他設備的距離!”隨著施工現場負責人發出指令,地面指揮人員、高空作業人員、監護人員密切配合,將第一臺電容器組本體與基礎精確連接,標志著蜀能礦產變電站項目全面進入電氣設備安裝階段,為本月24日投產送電的重任奠定了基礎。
本期主變壓器容量2×31.5MVA,采用三相雙繞組有載調壓變壓器,電壓等級為110/10kV;110kV配電裝置采用戶外GIS設備,為內橋式接線,出線2回,全電纜出線;10kV配電裝置選用中置式高壓開關柜,為單母線分段接線,出線12回,全電纜出線;10kV無功補償:2×(2×3000)Kvar,戶外成套布置;消弧線圈成套裝置:接地變?nèi)萘繛?×400kVA,消弧線圈容量315kVA,戶外成套布置。

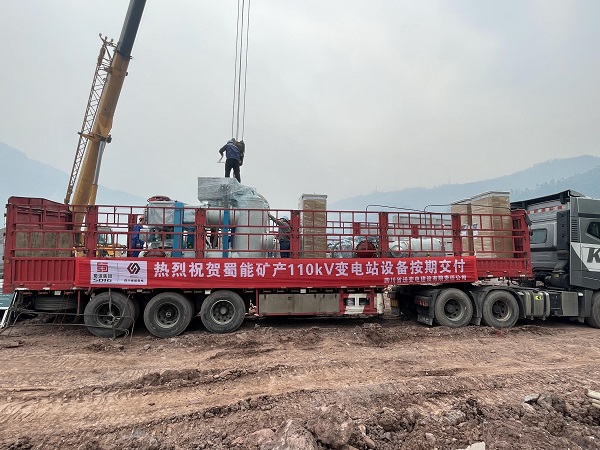

5月2日,戶外GIS設備7個間隔到場并吊裝,主控室控制柜31面到場;5月3日,10kV開關柜24面到場并拼裝;5月9日,主變壓器2臺到場并就位;5月10日,構架避雷針到場。設備的如期交付是項目部全員努力促成的成果,尤其史洪起經理和周靜泉經理親力親為在3、4月份分別去到每個設備廠家,深入生產車間現場督促,全過程保證設備按質量、按工期、按計劃完成。
近期降雨頻繁,幾乎三兩天一場大雨,戶外GIS設備安裝只能見縫插針,利用短暫的停雨間隙施工,為后續抽真空和充注六氟化硫氣體贏得寶貴時間。同時運輸主變壓器途徑的國道狹窄且路況復雜,項目部安排專人駕車、跟車,實地觀察橋梁的承重和道路的急轉彎道,從而保證主變壓器按時順利進場就位。
雨季施工、場地道路狹窄、土建安裝交叉作業,項目部克服重重困難,制定合理細致的施工方案并全程跟蹤,對施工作業流程進行可視化交底,強化安全意識和施工工藝質量,現場作業人員嚴格按照規范施工,確保了所有進場設備的順利就位組裝。
不論天氣影響還是交通阻礙,項目部克服重重困難,制定合理細致的施工方案并全程跟蹤,對施工作業流程進行可視化交底,強化安全意識和施工工藝質量,現場作業人員嚴格按照規范施工,最終確保了所有進場設備的順利就位組裝。
