三維、浙蒙海110千伏配套工程完成導地線架設前質量監督檢查
文 攝影丨工程管理三部 楊 光
2023年4月6日,三維、浙蒙海110千伏配套工程在完成施工三級自檢和監理初檢后,迎來了質量監督站的監督檢查驗收工作。質監站檢查組召開了轉序首次會,由業主單位、監理單位、設計單位及我公司相關人員分別匯報了組塔階段施工情況。

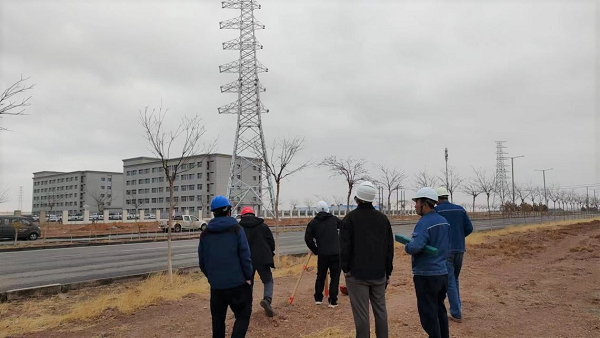

隨后,檢查組按照自立式鐵塔組立標準化驗收卡對本次監檢范圍內的工程實體質量進行驗收,隨機選取已組立桿塔的30%對部件規格數量、節點間主材彎曲、轉角終端塔預傾、螺栓與構件接觸、螺栓防松防盜、腳釘朝向出扣、保護帽工藝、成品保護、接地連接和塔基排水等進行全方位排查驗收。
在對資料記錄進行了全面細致的檢查后,在末次會上,檢查組對本項目的整體進度及現階段各項工作的完成情況給予了一致好評。同時,對檢查過程中發現的問題,提出了相關的改進建議。針對此次驗收檢查中發現的問題,驗收組向施工單位下發了整改通知書,并明確了整改要求和整改期限。
檢查組同時對下階段工作提出了要求:一是盡快落實停電計劃審核,盡快開展線路架線工作。二是要對下一階段工程資料進行完整細致編寫和劃分。三是按項目部標準化建設要求,做好施工機具、特種作業人員等報審工作。
會后,項目部對檢查組的工作要求進行總結,將在后續工作中再接再厲,進一步提高工程質量管理,確保工程按時完成施工計劃,順利實現高質量履約目標。
