夏縣南大里鄉、埝掌鎮40MW分散式風電項目首臺風機基礎澆筑完成
文攝影/新疆分公司 方豪

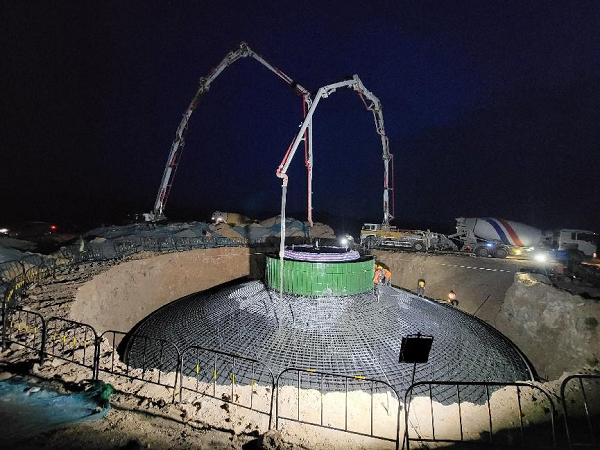

2022年8月18日,根據整體施工進度計劃,由新疆分公司承建的夏縣南大里鄉、埝掌鎮40MW分散式風電項目首臺風機基礎澆筑順利完成。
本項目位于夏縣南大里鄉和埝掌鎮一帶,場區地形較為復雜,由數條東西走向的支梁組成,地勢主要為陡峭的山地,海拔高度在450m~700m之間。場址地處暖溫帶,屬大陸性半濕潤季風氣候區,氣候溫和,年平均氣溫12.8℃,年日照時長為2293.4小時。
本項目為EPC總承包工程,從前期設計、微觀選址、最終風機點位的確認均由新疆分公司完成,并開創了川送(集團)風機整機采購的先例,包括風機主機、塔筒、錨栓的整體采購,在設備招標、商務條款、技術協議的簽訂過程中,不斷完善流程,積累了寶貴的經驗。
自項目開工建設以來,在集團總部、分公司領導的大力支持和悉心指導下,項目部以安全第一、質量為本的理念組織生產。由于本工程任務重、工期緊,多個工作面同時作業,且管理難度較大,項目部嚴加管控,采取優化施工方案合理調配機械、勞動力資源,抓安全、抓質量、抓進度,現場人員每天早出晚歸,發揚川送“四能”文化精神攻堅克難,最終于2022年8月18日完成首臺風機基礎澆筑。
首臺風機基礎澆筑的順利完成,為項目后續的工作奠定了堅實基礎。新疆分公司將把壓力變?yōu)閯恿?,把困難當作機遇,總結現有經驗,優化施工技術,加強安全管理,爭分奪秒,確保項目安全并網,為集團公司及業主交出滿意答卷!
