哈密新風恒遠十三間房49.5MW風電項目施工總承包項目風機吊裝如期完成
文/新疆分公司 林剛 攝影/新疆分公司 楊光

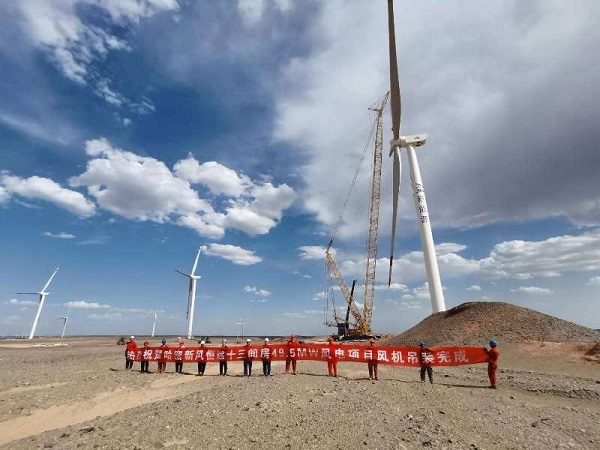

2022年5月19日,由新疆分公司承建的哈密新風恒遠十三間房49.5MW風電項目施工總承包項目7號風機吊裝成功。工程裝機容量安裝9臺GW136-4800kW風電機組,2臺GW136-4200kW風電機組。
本項目于2021年9月23日開工,主要工作內容為安裝9臺GW136-4800kW風電機組;2臺GW136-4200kW風電機組;配套建設1生活區;11臺風電機組基礎、11臺箱變基礎;35kV集電線路及場內檢修道路,計劃于2022年6月10日竣工。
在十三間房3-4月份平均風力10級的惡劣天氣下,項目經理王爾君帶領項目部管理人員長期駐扎施工現場,攻堅克難,編制工期計劃及倒排節點計劃,采取夜吊和分片區塔筒吊裝,提前一周完成11臺金風科技風機吊裝。
這是新疆分公司在新疆地區完成的第三個風電總承包項目,為川送集團積累了豐富的風機基礎施工經驗和風機吊裝經驗,同時對風機接地敷設進行了創新,節約成本,滿足接地導通值要求。
