400kV Isinya-Konza OHL線路工程首基基礎澆筑完成
文攝:肯尼亞項目部 胥川
由我司承建的肯尼亞輸變電擴建項目土建及安裝工程一標段,線路工程從Isinya變電站構架起至Konza變電站構架掛點止,新建線路長度約37.45km,共97基新建鐵塔,采用同塔雙回路雙分裂線路,導線型號為ACSR Canary鋁包鋼絞線,地線型號一根48芯OPGW及一根鍍鋅鋼絞線ACS 7/8。
為確保首級基礎澆筑順利開展,施工項目部配合總包及相關單位在前期進行充分調研,結合工程地質地貌特點,安排專人排查線路沿線情況,結合當?shù)丨h(huán)境、人文民俗等因素,進行組織策劃。

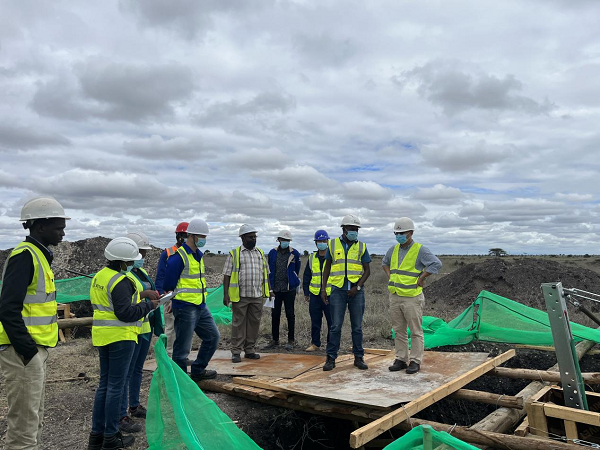

2022年5月5日上午10時,在項目負責人徐昆的帶領下,中航建相關領導進行現場防疫登記后到達93#施工現場,在各項檢查無誤后批準施工。隨后由項目總工任檢對中航建領導介紹93#相關施工工藝及技術標準,由負責人徐昆和項目管理人員唐沖進行現場答疑。

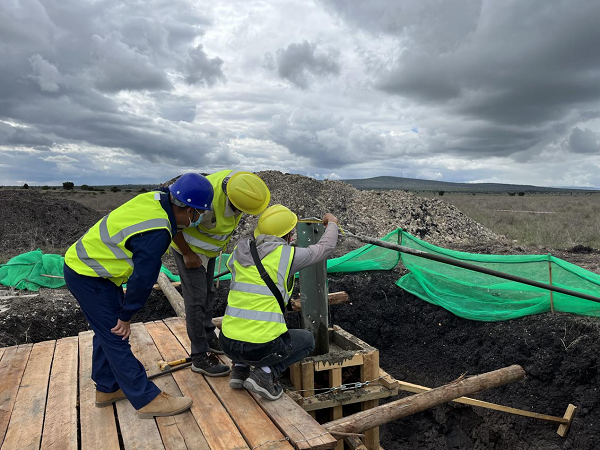

93#基礎澆筑順利完成,標志著該項目正式進入施工階段,為項目后續的工作奠定了堅實基礎。本工程建成后將大大提升konza地區的用電負荷,對于優化保障地區安全提供可靠支撐,對拉動當?shù)亟?jīng)濟發展具有十分重要的意義。
通過本次首基澆筑,項目部進一步落實了“樣板引路、試點先行”的管理要求,確立統一了施工工藝,做到嚴密組織、科學管理、精心策劃、嚴格要求、文明施工。項目部將以此次首基澆筑為契機,把壓力變?yōu)閯恿Α牙щy當作機遇,總結現有經驗,優化施工技術,加強安全管理,爭分奪秒,確保工程質量創優、進度可控、安全托底。
