攀鋼新冶煉110kV變電站改擴建項目按照目標計劃穩步推進
文 攝影丨工程管理一部 楊海龍
陽春三月,萬物復蘇,地處我國亞熱帶西段的攀枝花市氣溫節節攀升。在攀鋼釩能動分公司新增負荷及網架優化工程——新冶煉110kV變電站改擴建項目施工現場,人來車往、機器轟鳴,土建班組工作人員正在緊張地進行施工作業。
本項目是攀鋼100MW余熱余能利用發電工程的重要組成部分,100MW余熱發電機組通過新冶煉2站聯絡至新冶煉1站并入國家電網,工程建成后能夠顯著改善攀鋼生產用電需求,對提高攀鋼生產產能具有重要意義。
本工程合同工期要求2022年7月30日前投產運行。攀鋼廠區內對外來人員、材料和設備進出廠管理程序較為繁瑣,導致本項目施工工期較為緊張。為確保工程按照計劃節點順利完工,項目部管理人員于2022年2月9日全部返回施工現場提前落實復工相關工作。

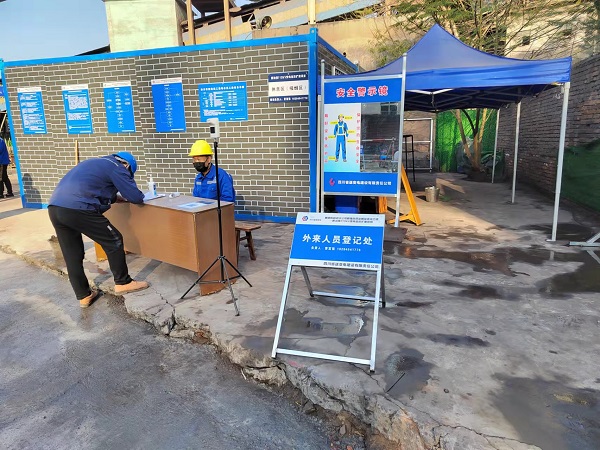

為確保工程順利復工,項目部精心組織、統籌部署,把工程復工、施工安全管控和疫情防控作為首要任務,梳理分析復工工程建設面臨的困難和問題,全力推動工程建設有序開展。復工交底會議上,項目經理向鵬強調:我們必須嚴格落實工程標準化復工“五項基本條件”、“七步法”,扎實做好各項工作準備。會后,項目部根據復工人員進場情況提前編制返崗路線圖,排查全體人員健康碼、行程碼和核酸檢測報告等,組織召開復工“收心會”,開展“復工安全日”主題活動,完成復工入場人員安全教育培訓,全員準入考試合格。
為確保施工安全,項目部嚴格落實“四個管住”要求,堅守安全底線紅線,克服干熱河谷氣候區施工防暑等困難。同時,項目部大力開展現場反違章活動,宣傳“十不干”、嚴重違章87條、“一停二避三報告”等應急避險知識,提高施工人員安全意識,積極開展防疫、防汛、觸電、物體打擊等應急培訓,全面開展現場安全隱患排查,保證所有施工機械和安全防護設施完好,實現工程安全生產工作“三杜絕三防范”目標。
項目部合理安排施工人員工作時間,盡量避免中午時段高溫暴曬工作,給工程施工創造有利的工作條件,并抓住無雨有利時機,全力推動工程建設。

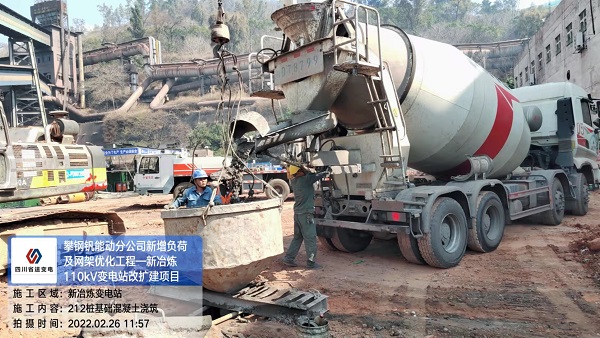

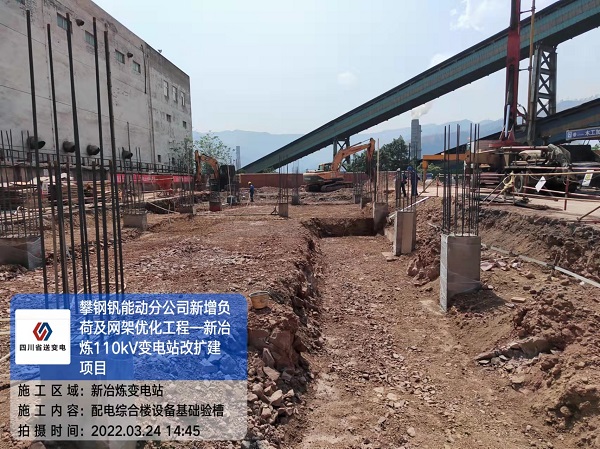

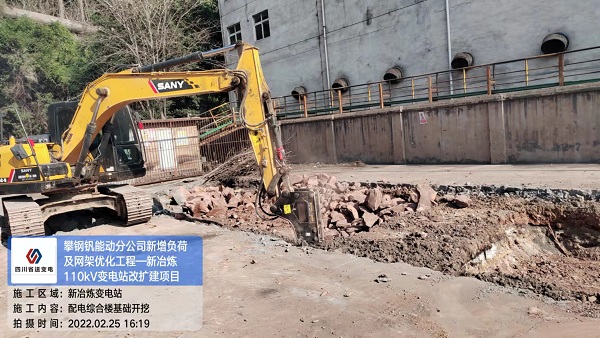

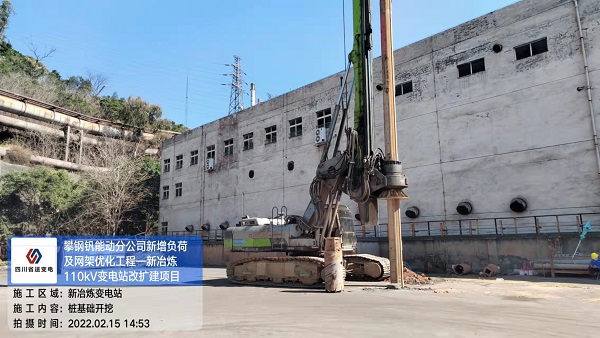

截止3月25日,新冶煉110kV變電站改擴建項目主變和雨棚的樁基礎和配電綜合樓±0m以下澆筑完成,配電綜合樓預計4月20日封頂,施工進度處于可控范圍,項目部將充分發揮輸變電工程建設經驗,優化施工方案,統籌部署施工計劃,倒排工期,集中人力物力,確保工程優質高效推進。
人勤春來早,實干正當時。川送人將以更高的政治站位,更加堅定的攻堅信心,把思想和行動統一到各項電力工程建設上來,奮力拼搏,以優異的成績迎接黨的二十大勝利召開和川送建司七十周年。
