国产精品国产三级免费-欧美日韩综合亚洲另类-日韩黄片免费观看大全-亚洲精品国产一区久久

四川省送變電建設有限責任公司
攻堅克難——幾內亞OMVG-LOT 4a標段輸電線路工程簡報
時間:2022-01-26   來源:四川省送變電

攻堅克難——幾內亞OMVG-LOT 4a標段輸電線路工程簡報

文攝 幾內亞項目  陳磊

2022年1月17日,隨著最后1基火山巖掏挖式基礎澆筑結束,標志著由我公司承建的幾內亞OMVG-LOT 4a標段Linsan-Kaleta 225kV輸電線路工程基礎分部工程順利完成。

該輸電線路工程全長119.45114km,鐵塔287基(換位塔2基),雙回雙分裂。從開工至今,現場條件極其惡劣,大部分基礎地質為火山巖,爆破頻繁,基坑滲水嚴重,人工掏挖難度大;施工期間又存在甲方改線、疫情反復、政局動蕩等諸多因素,導致基礎進度落后。

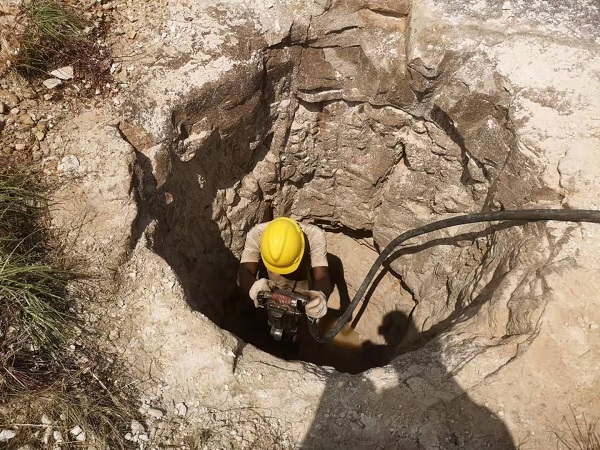

基礎開挖

當前為非洲旱季,屬于搶抓工程施工最佳時期。項目部為趕工期,針對現場各種不利因素制定了一系列精細化管理措施,如:關鍵崗位工種國內調配,普通工種本土化招聘;材料采購落實項目經理審批制度,發送與回收建立臺賬,嚴格控制損耗量;機械操作人員定崗定責定職,保養按時按需進行;疫情防控期間,正確佩戴醫用口罩,駐點一日一消毒、消毒無死角,人員定期采集核酸檢測,貫徹落實“外防輸入,內防反彈”的方針,做好疫情防控常態化。

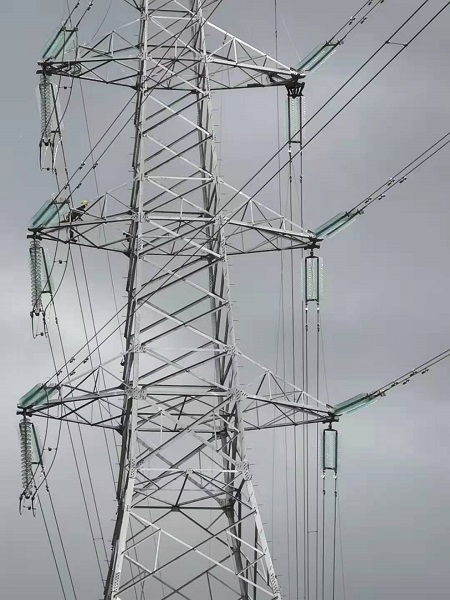

鐵塔組立

在公司領導及片區領導的大力支持與關心下,以及全體項目人員百折不撓、堅定不移的共同努力下,截止目前基礎工程完成100%,桿塔工程完成85%,架線工程完成45%,接地工程20%。后續項目部將繼續強化管控責任,加強現場施工督導,合理安排施工進度,統籌考慮,總體部署,保證工程順利完工。

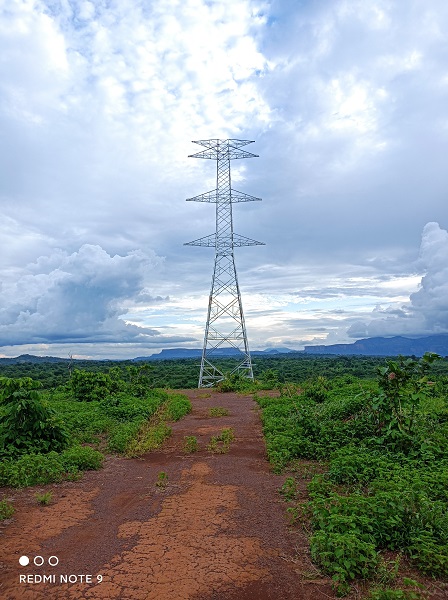

架線工程

首篇
末篇

版權所有:四川省送變電建設有限責任公司
