中廣核新疆哈密翠嶺分散式10MW風電項目順利帶電運行
文 攝影丨新疆分公司 文邵宇

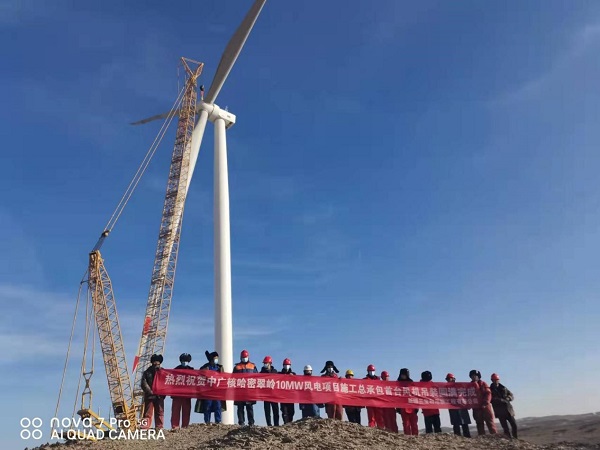

2021年12月22日,經過近百天的緊張施工,由新疆分公司承建的中廣核新疆哈密翠嶺分散式10MW風電項目順利帶電運行!
中廣核新能源哈密翠嶺10MW分散式接入風電項目風電場,總裝機容量為10MW,安裝1臺單機容量4000kW和2臺3000kW風電機組及配套的風機箱變和集電線路;同時在原35kV開關站預制艙的基礎上擴建1個35kV匯集站間隔和一個SVG間隔。本期風電場通過一回35kV集電線路接至中廣核黃山東35kV預裝式開關站,沿用開關站已有的35kV送出線路接至黃山東110kV變電站,不再新建開關站。
本項目部于9月10日正式進場,在施工作業初期混凝土進場道路路況差,大型車輛進場困難,廠家無法保證混凝土澆筑時間;風機基礎為巖石,開挖難度大,需破碎頭免爆開挖,導致開挖工期延遲等諸多挑戰。但項目部在分公司各部門的堅定支持和通力配合下,積極發揮主觀能動性,發揚川送“四能”文化精神,采取優化施工方案,合理調配勞動力資源,多方統籌材料供給,最終克服了各項困難,順利完成了本次施工任務!
