西昌石壩子220kV變電站110kV配套工程及高視、天王山輸變電工程線路Ⅱ標工程進入最后施工作業階段
文 攝影丨工程管理三部 李鑫
2021年12月31日,由我司承建的西昌石壩子220kV變電站110kV配套工程及高視、天王山輸變電工程線路Ⅱ標工程傳來喜訊,項目正式進入最后施工作業階段?;A(chǔ)澆筑累計完成百分之百,接地敷設累計完成百分之百,施工鐵塔組立累計完成百分之百。接下來,項目部將在涼山電力建設監督站的指導下,力爭在2022年1月底前完成導地線架設施工總工程量的50%,給虎年迎來一個開門紅。
目前,西昌市處于防火季節,給施工帶來了一定程度的影響,項目部做足了應對措施:積極協商市政府、發改委、防火局、建設單位及鄉鎮領導,落實政府及各個單位對防火的要求;同時也對施工人員進行每周一次的安全教育和防火知識宣講;施工區域由圍欄進行隔離且禁止攜帶火種,并配備滅火器、打火把、水桶、消防鏟、噴水器等滅火器材,做到萬無一失。

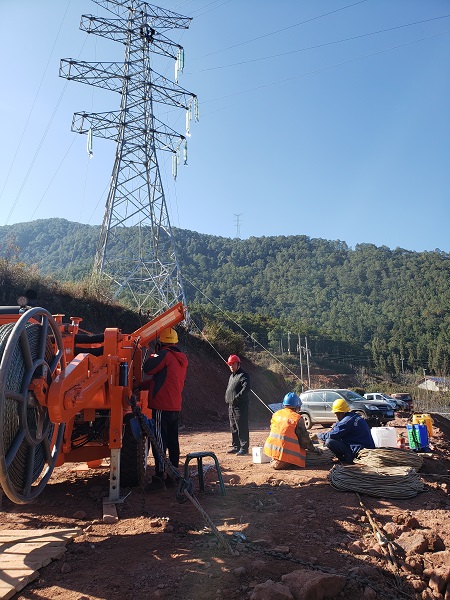

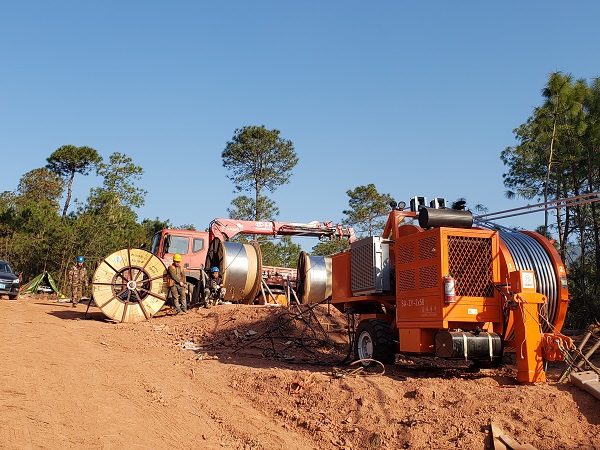

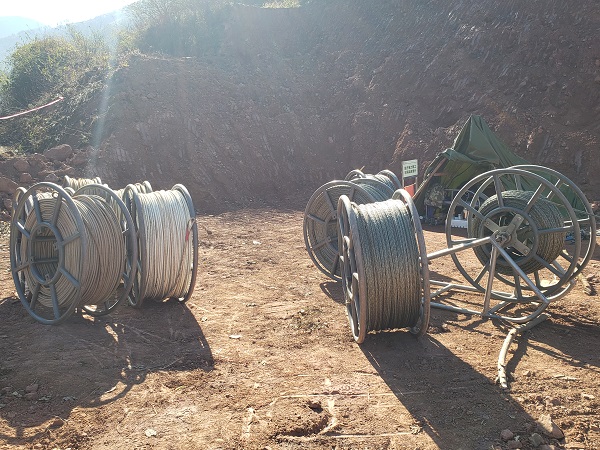

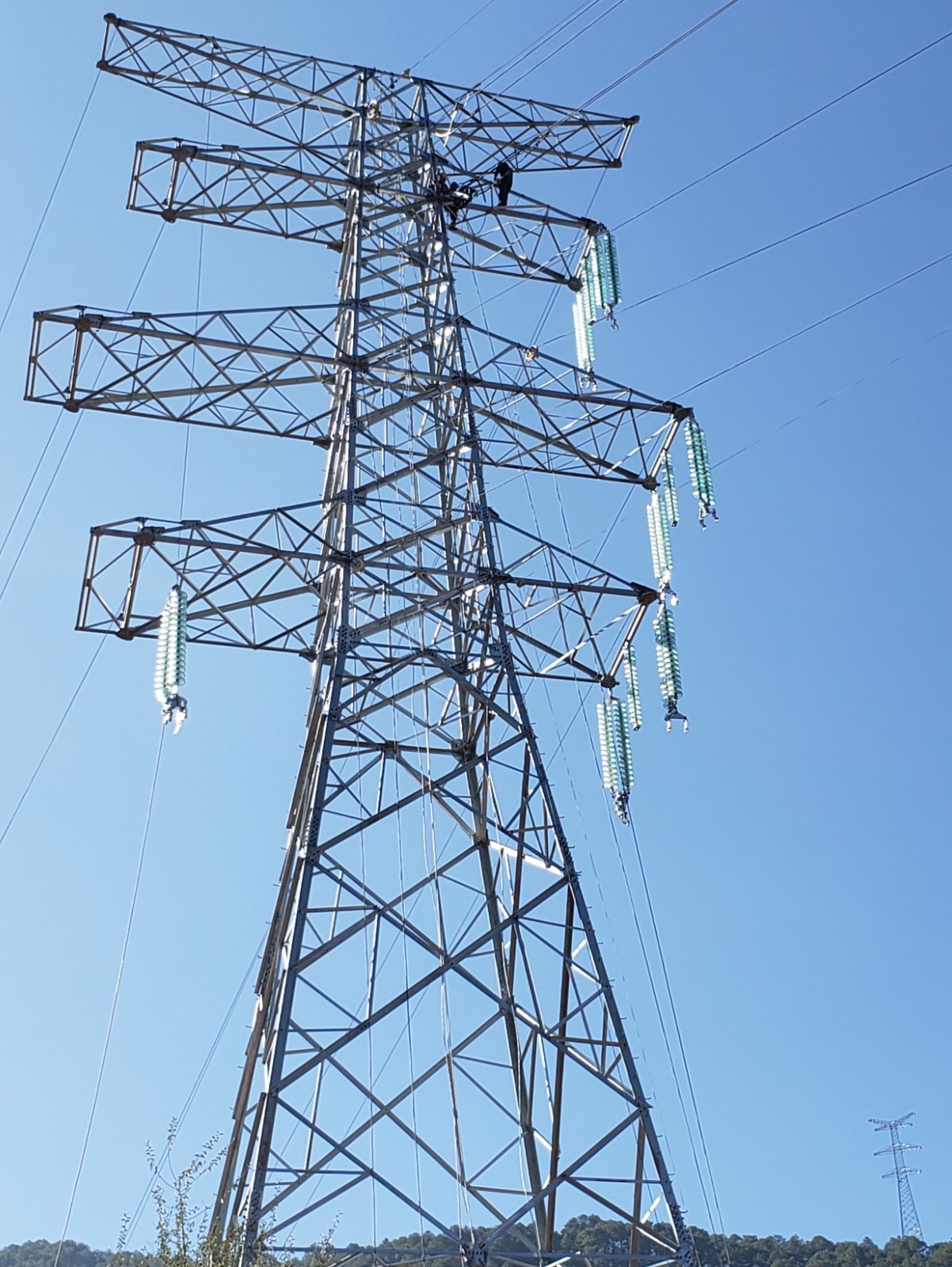

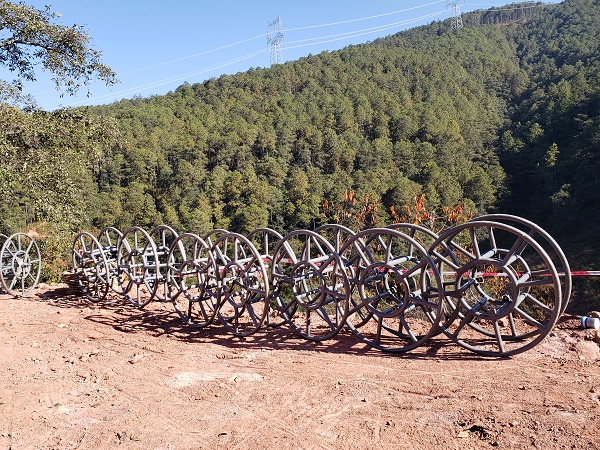

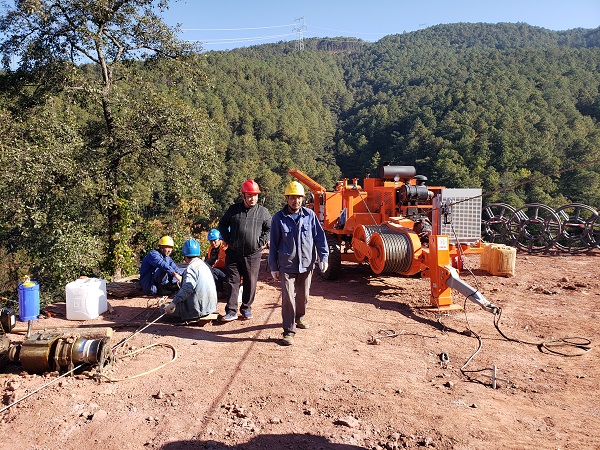

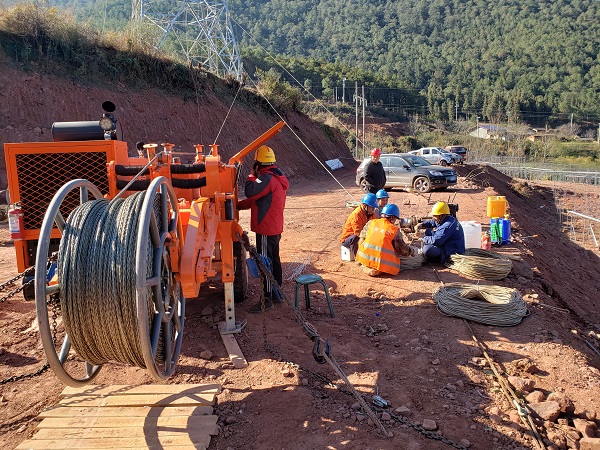

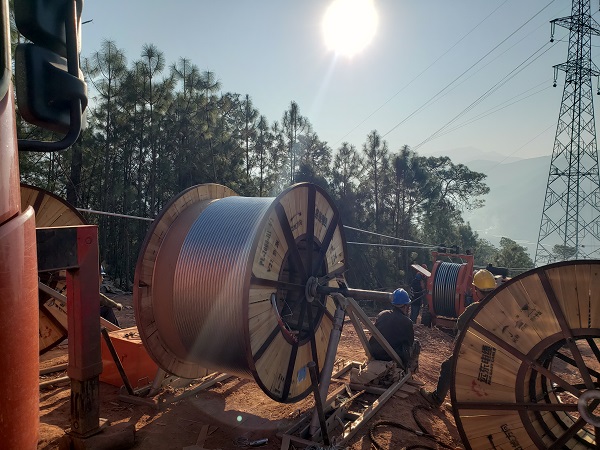

當前,施工人員、機械設備已全部進場,施工場地清理完成,現場具備導地線展放工作的條件。本次施工采用無人機飛線、張牽及拖引的施工方法。項目部有信心在年前完成導地線架設施工總工程量的50%,在2022年完成送電任務。
