文 攝影丨王廣
2021年5月,由川送公司東非片區承建的剛果(金)KINSUKA 220kV輸電線路工程順利進入架線施工階段,取得了階段性的成果。

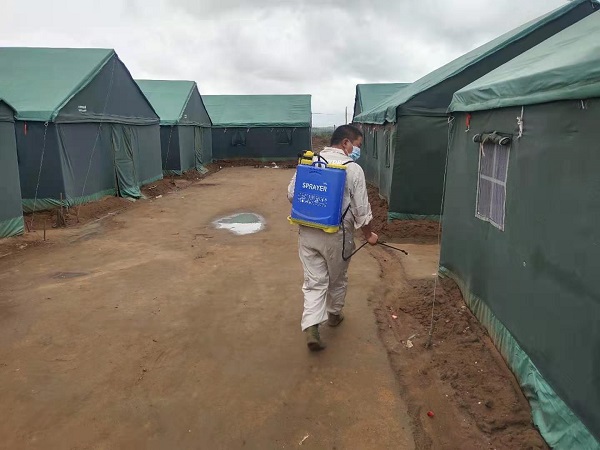

剛果(金)為我公司東非片區新開拓的區域,恰逢疫情突發,從進場準備開始便一波三折、狀況頻發。新冠疫情與瘧疾肆虐、道路破爛顛簸曲折、設備陳舊故障頻繁、雨季旱季天氣多變等因素?zé)o疑都考驗著川送人的毅力和信心。

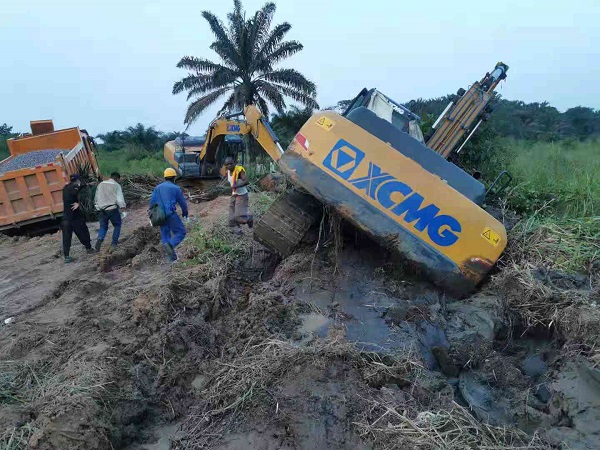

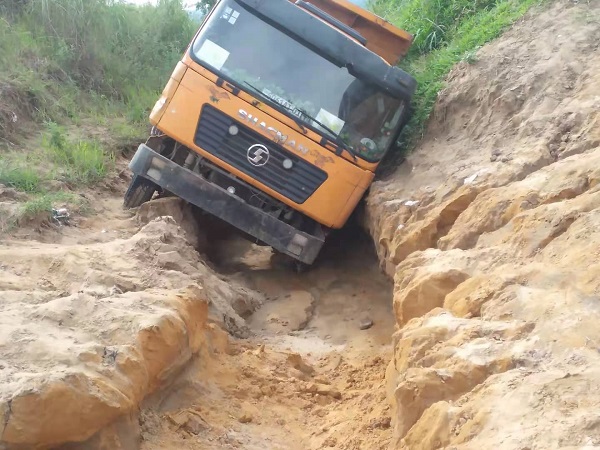

圖為現場道路情況

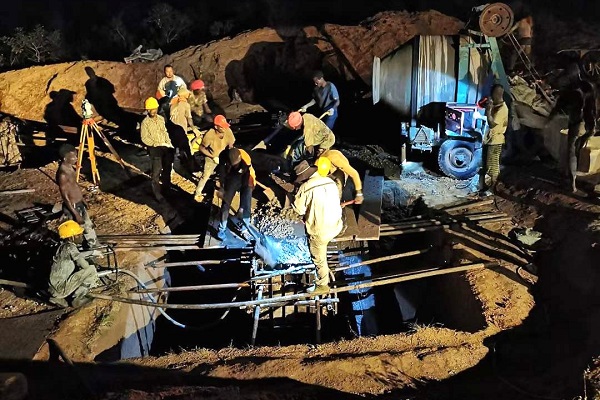

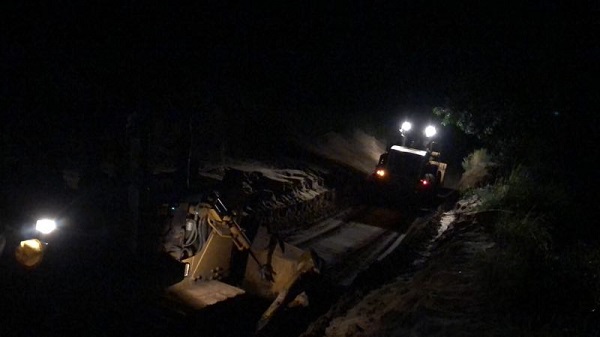

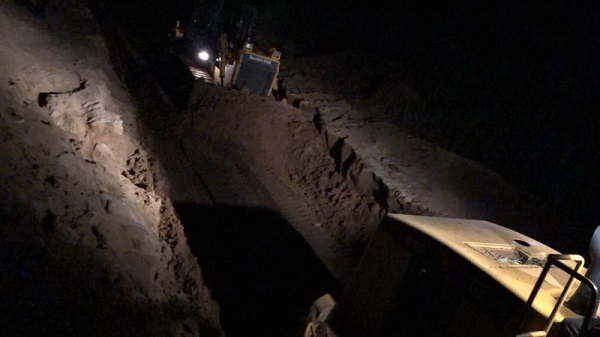

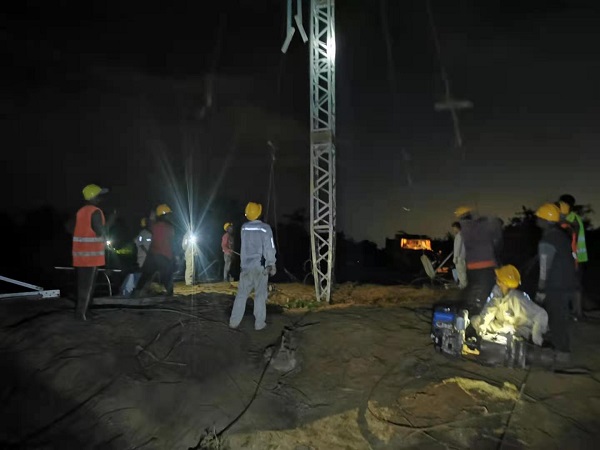

現場如戰場,這是所有參檢人員的精神狀態。困難多,辦法更多。針對天氣變化快、設備狀況多、道路通行無定數等情況,項目部現場制定見縫插針策略,搶在雨前連夜干,趕在雨停加班補是常態,披星戴月、風餐露宿已是家常便飯。

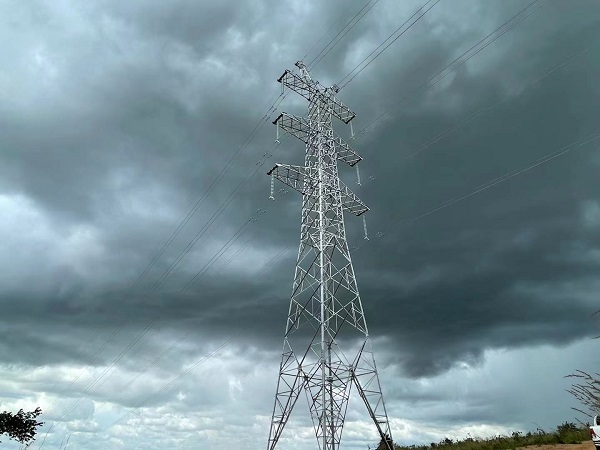

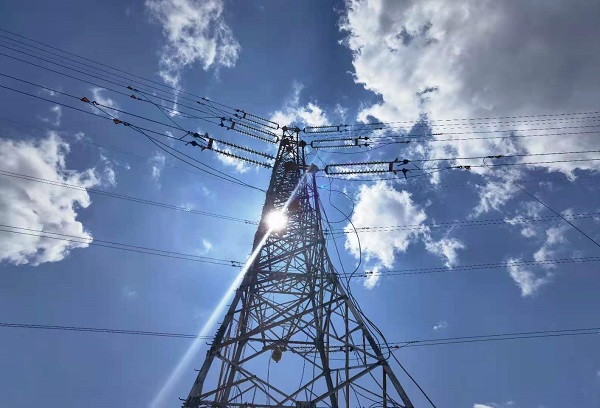

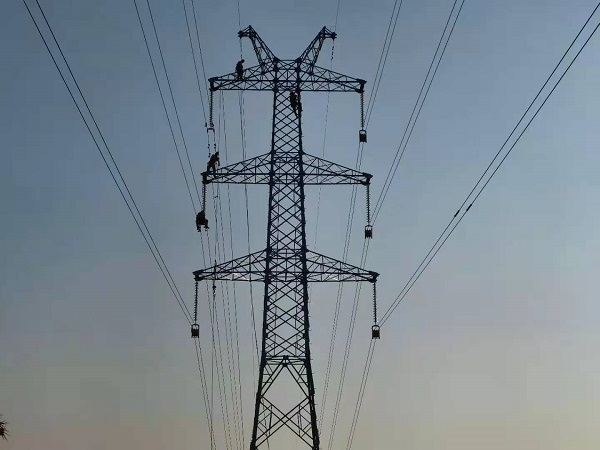

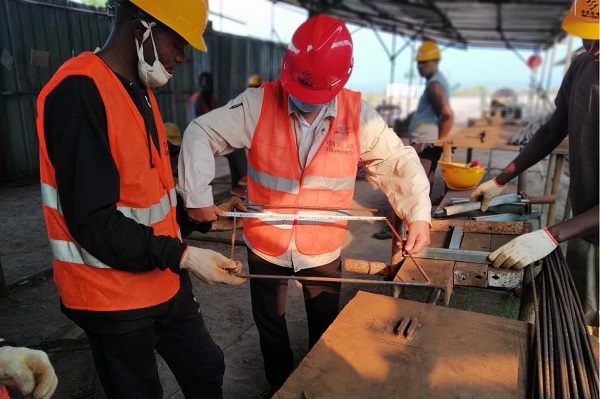

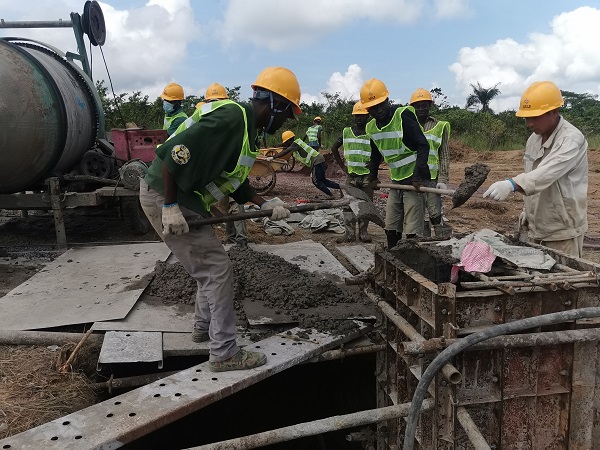

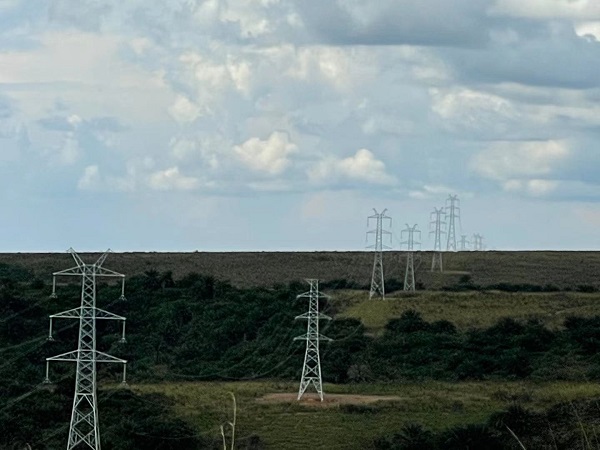

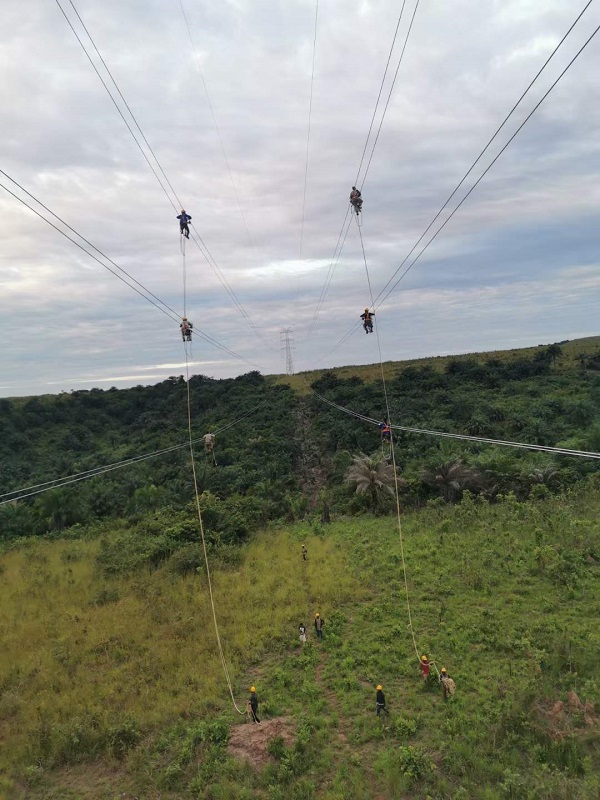

自2020年9月正式開工以來,項目部全體47名川送人攻堅克難,已累計完成基礎澆筑100基、鐵塔組立140基、首段線路架設14.126kM。能搶工期,能打硬仗的作風獲得了甲方及業主領導層的高度肯定。
接下來,項目部全體員工將鼓足干勁再戰100天,以安全第一、預防為主、綜合防治為綱,嚴格把控質量、牢牢抓住安全。以精品工程為基,不斷拓展新市場,在非洲大地上譜寫川送新篇章。
