中節能欽南一期50MW風電場項目110kV升壓站工程成功投運
時間:2020-12-29   來源:四川省送變電

中節能欽南一期50MW風電場項目110kV升壓站工程成功投運

攝影 內控工程管理部  趙海峰

2020年12月24日,由公司中節能欽南一期50MW風電場項目110kV升壓站工程順利完成投運。

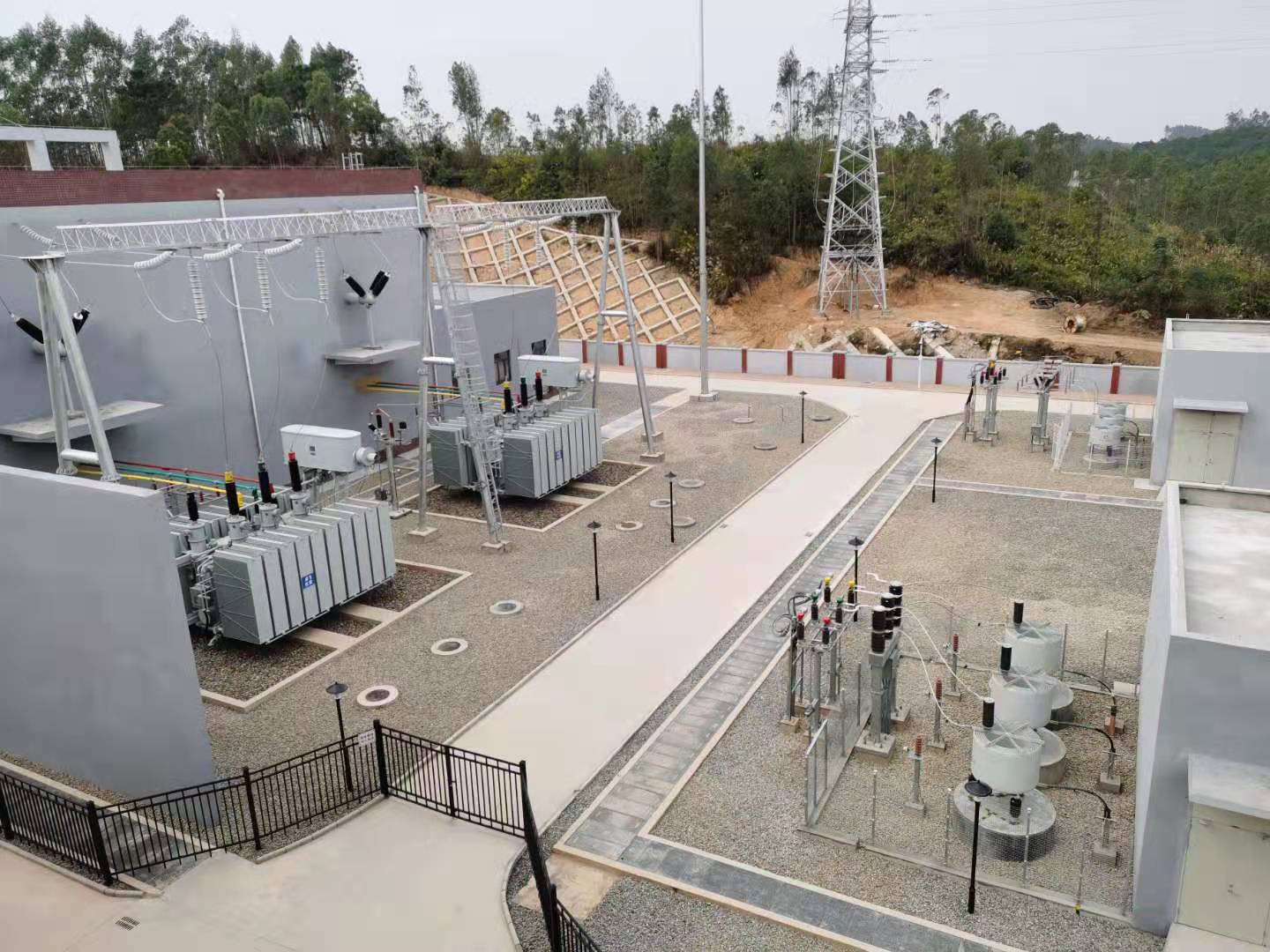

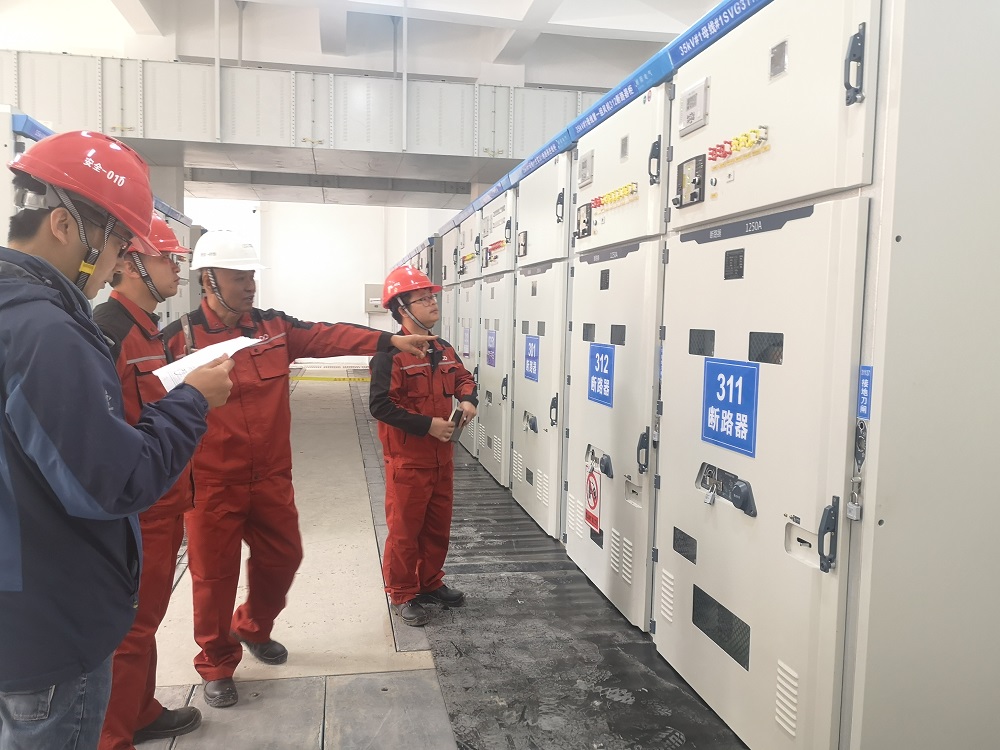

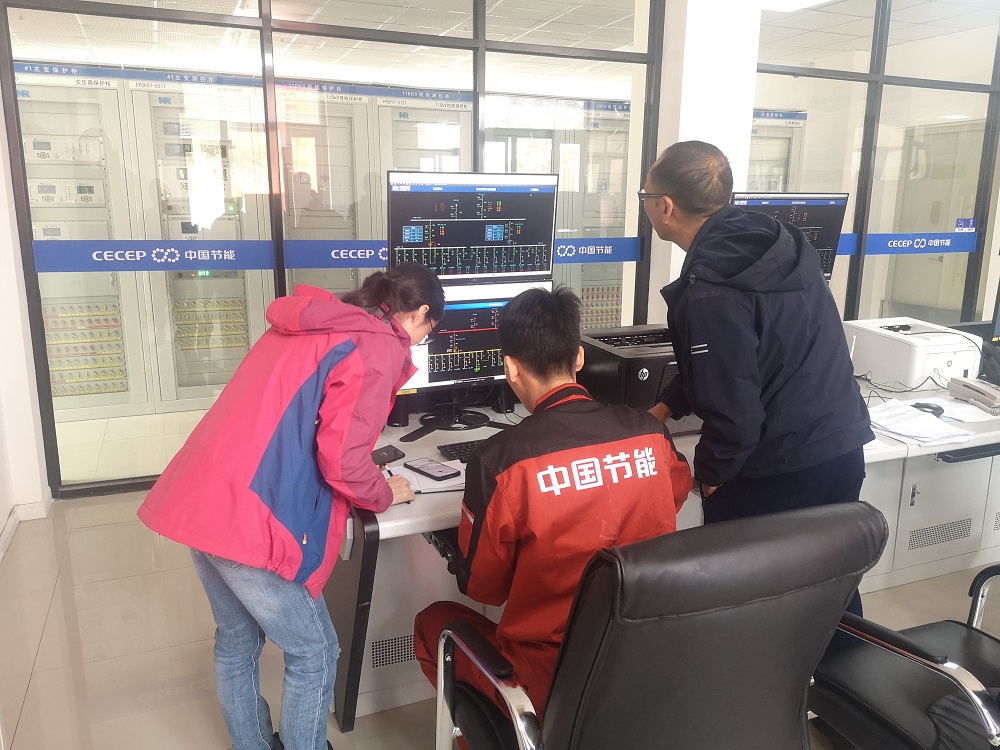

項目2020年3月1日正式開工建設,2020年10月20日完成設備安裝調試工作,2020年12月24日成功帶電。土建部分有生產綜合樓、配電樓、35kV 配電間、110kV主變架構和設備基礎等。電氣包括2臺主變壓器、GIS設備、35 kV戶內配電裝置、SVG設備安裝。站內兩組進線間隔、一組PT間隔、一組出線間隔、35 kV側兩組風機間隔。

工程建設初期,國內疫情防控形式嚴峻,公司高度重視、密切關注。項目部根據國家和省、市疫情防控工作會議部署要求及公司8號文件、12號文件做出的指導意見,強化現場人員管理,采取最有力措施,全力做好疫情防控工作,實現了“零疫情”“零死角”“零違規”的三零目標。

施工期間,把防疫情、搶進度、抓安全、保質量作為總體目標,將本年度順利并網作為首要任務。團隊抽調骨干力量對照項目總進度,細化任務節點、倒排工期、責任到人先后克服工期緊張、連日高溫等困難。整合資源,加強施工力量,增加勞務人員和防汛、防暑物資,從而保證了工程順利投運。
