祝賀攀鋼釩能動分公司荷花池110kV輸變電工程-110kV變電站工程生產配電樓主體結構成功封頂
文 攝:曹富強

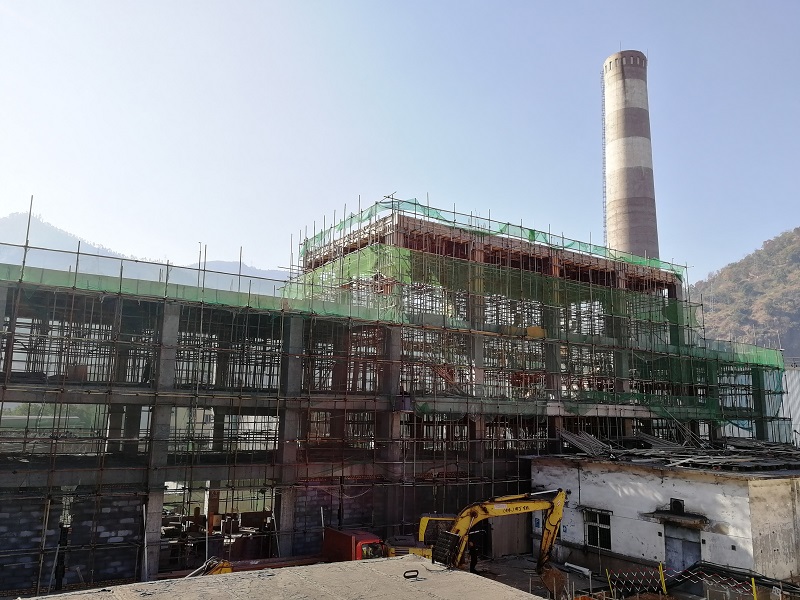

2020年12月15日,在業主、監理、項目部人員的共同見證下,我公司承建的攀鋼釩能動分公司荷花池110KV輸變電工程-110kV變電站工程生產配電樓主體結構成功封頂。
該項目生產配電樓共四層,高度19.00m,占地面積542.64㎡,總建筑面積2114.54㎡。變壓器2×120MVA。 110kV 出線:本期建設 3 回出線,預留 3 回;35kV 出線:本期 8 回,預留 4 回; 10kV 出線:本期新建 12 回,預留 4 回。

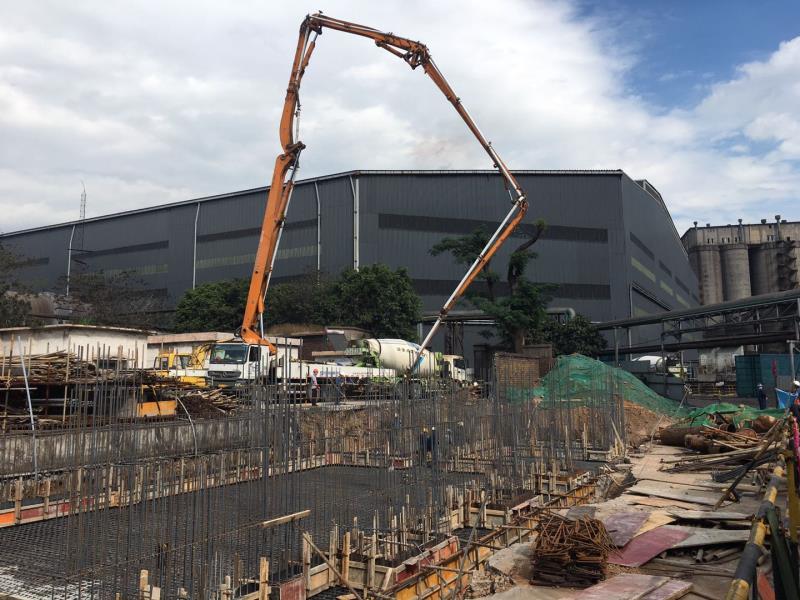

該項目本應9月初進場按計劃工期開始基礎開挖,但9月中旬因地質問題在業主及設計要求下進行了地質承重試驗,導致基礎施工進度受到影響。為了按期完成工作任務,項目部全體人員團結一心,夜以繼日的奮戰,同時嚴格把控防疫工作,最終克服重重困難,保質保量完成了生產配電樓主體結構的封頂,得到了業主、監理方的高度肯定。
接下來該工程將進入裝修、裝飾階段,主要工作逐步轉為電氣安裝。項目全員將繼續保持飽滿的工作熱情,發揚川送“四能”精神,力爭高質、高標、高效完成各項工作任務。
