熱烈祝賀科特迪瓦Gagnoa新建225kV變電站順利帶電
文 攝影|科特迪瓦加尼奧項目部 李 劍
由我司承建的科特迪瓦Gagnoa新建225kV變電站項目位于科特迪瓦國家Gagnoa郊外,本工程占地面積87000㎡,為西非片區成立后的第一個自攬項目,于我司來講更是一個重大突破。該項目時間緊、任務重、條件苦,西非片區專門組織精兵強將,精心組織,勢必確保本項目成功投運。
在公司、西非片區各領導的大力支持以及項目經理李劍的帶領下,該項目于2018年8月16日正式破土動工,現場工作人員克服雨季施工、新冠肺炎疫情等不利影響,經過4個月的時間完成近80000m3的土方工程,站區地理面貌初具雛形,隨后歷時3個月的緊張建設,完成800㎡主控樓封頂工作,同時全站設備基礎也如期完成。

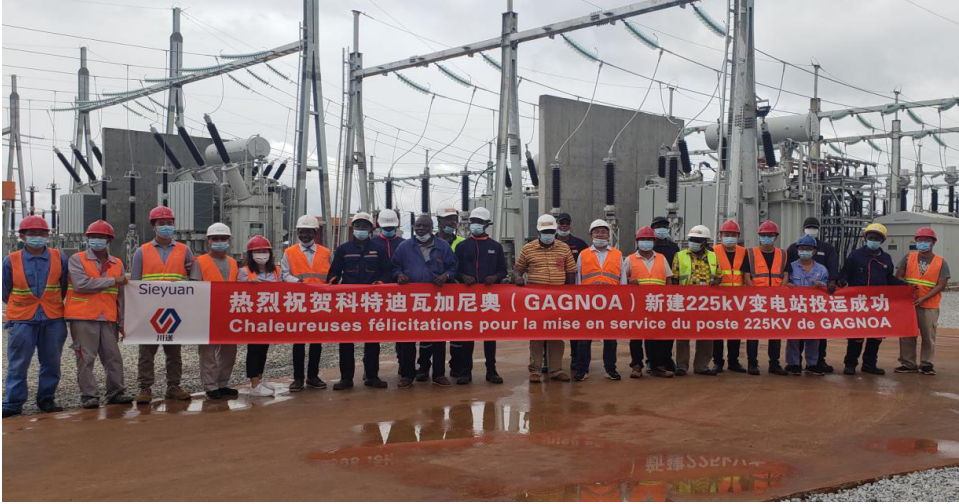

今年年初新冠肺炎疫情全球蔓延,3月,科特迪瓦首例新冠肺炎確診,無疑給正在沖刺階段施工的我們當頭一棒,項目部遵循當地政府防疫措施并與片區疫情防控領導小組協商調整施工方案,放緩施工進度但不放棄生產,積極落實疫情防控要求,編制疫情防控應急預案、疫情管理制度,有效增強了人員疫情防控意識。經過不斷努力,8月底具備驗收帶電條件, 10月11日,在當地能源局、CIE、總承包方以及EDF監理方的共同見證下,該工程線路及變壓器全部順利帶電投運。

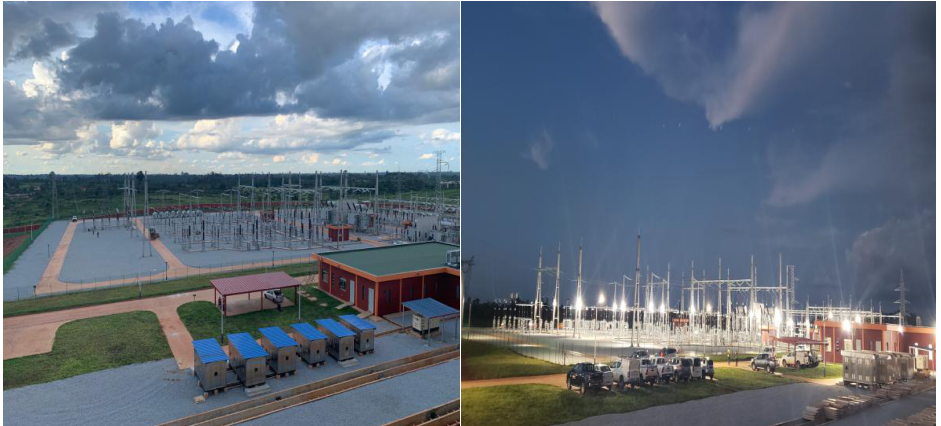

夜幕下的加尼奧變電站發出了屬于它的耀眼光芒,標志著歷時兩年艱苦建設的Gagnoa變電工程全面竣工,同時也在川送西非片區建設藍圖上增添了一筆濃重色彩。通過加尼奧項目的建設完工,川送人將“能學習,能吃苦,能創造,能共處”的企業精神體現得淋漓精致。
