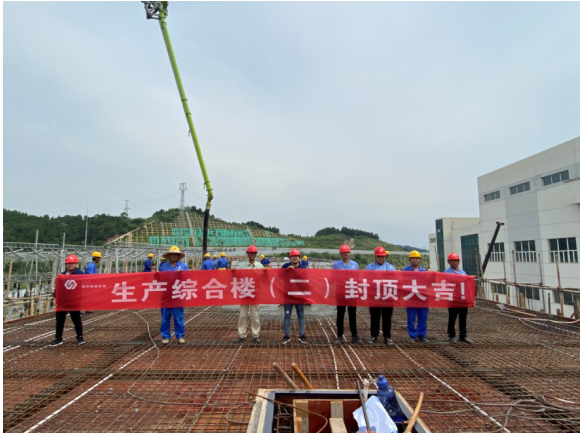

220kV渦輪院變電站綜合樓封頂大吉
文 攝影|內控項目部 代成志

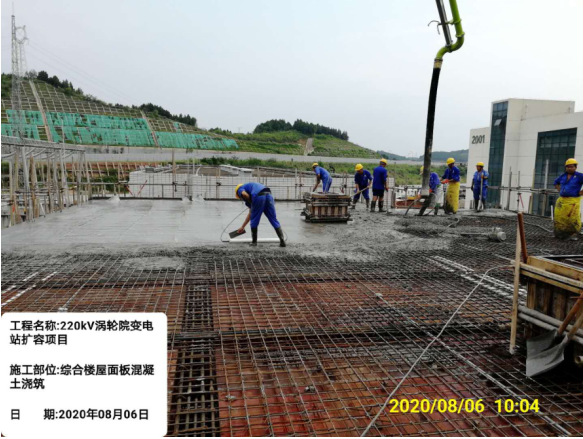

2020年8月6日在業主、監理、項目部人員的共同見證下,我公司承建的220kV渦輪院變電站生產綜合樓(二)主體結構成功封頂。八月,復工復產任務依然艱巨,在疫情防控階段,項目部全體人員團結一心,嚴格把控進出場人員登記,做好防疫物資儲備,在暑熱高溫天氣克服重重困難,夜以繼日的奮戰,最終迎來了綜合樓主體結構封頂?shù)暮孟ⅰ?/span>
該生產綜合樓建筑面積約1933.38㎡,為地上兩層,地下一層框架結構。原定計劃7月25日封頂,因7月連續降雨導致工期延誤,項目部對此及時作出調整,自5月17日基礎開挖至8月6日封頂,歷時81日,完成封頂任務。與此同時,5#主變及主變構架區域、220kV出線區域基礎、事故油池也在加緊施工。根據計劃工期9月29日前要達到變電站設備安裝條件,下一階段工作重點將圍繞生產綜合樓(二)的墻體砌筑、裝飾裝修、室外6#、7#主變及主變間隔基礎施工展開,為設備安裝創造便利的環境。
項目部在公司與業主的關注和指導下,嚴格按照國家規范要求施工,各施工班組積極配合按計劃節點進行施工,項目部與業主、監理上下一心共同努力,保質保量完成了綜合樓封頂任務。封頂是收獲,亦是一個新的開始,這不光是項目部的榮譽也是本工程取得突破性進展的標志。
