隨州龍翔風電場∽季梁220kV線路工程施工紀實
文 攝影∣武漢分公司 陳林峰
由武漢分公司承建的隨州龍翔風電場∽季梁220kV線路工程,為湖北隨州龍翔風電場的220kV配套線路工程。項目起于龍翔220kV升壓站,止于220kV季梁變電站,線路全長31.1公里,新建桿塔91基,其中單回路直線塔61基,單回路轉角塔29基,雙回路轉角塔1基;地形比例為丘陵75%,平地15%,河網泥沼10%;地質比例為普通土35%,流沙坑5%,松砂石30%,巖石30%。
受新冠疫情影響,項目于2020年4月11日才正式復工。其實,早在3月25日,龍翔項目部的5位技術管理人員就已經全部返崗,為項目復工做準備工作。復工初期,為解決施工人員短缺的問題,項目部召開專項會議進行商討、策劃,聯系當?shù)卣疄橥鈦硎┕と藛T進場施工開通綠色通道,積極組織施工人員進場,做好人員保障。

施工現場安全文明施工與應急演練培訓
本線路工程全長31.1公里,橫跨兩個鎮、九個村,項目部在協調工作上花費了大量精力,快速推進使施工進度不受影響。4月18日全線第一基N85基礎開挖完成,8月5日全線最后一基基礎N42澆筑完成。在受疫情影響的110天里,91基鐵塔基礎澆筑完成,基礎部分工程全線完工。
立塔工作開展以來,氣溫也隨之攀升至全年的峰值。為防止工人中暑,項目部避開中午高溫制定了暑期施工作業作息表,并采購防暑藥品發放給現場作業工人。從6月9日第一基鐵塔開始組立,至8月26日全線91基鐵塔組立完成,共用時79天。

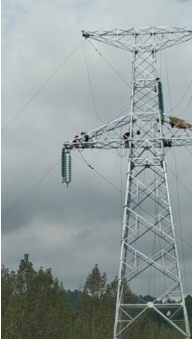

導線展放現場
本工程線路路徑走向復雜,跨越110kV線路5條、35kV線路1條、跨漢丹鐵路西寧支線1次、隨岳高速1次、鉆越220kV線路1條、10kV配電線路與通信網絡32條,給工程的放線工作造成了較大困難。項目部針對需要停電線路提前辦理各項施工手續,編制并報批停電施工方案,為“跨越工作”做好充分準備。8月5日全線第一個放線段N52-N58開始導線展放,至8月27日全線N52季梁變構架導線展放完成,共完成14.57公里。
正是由于“川送”鐵軍多年來在湖北敢打硬仗,戰則能勝,即使在疫情最為嚴峻時期,在每次召開的施工周例會上,本線路工程質量和進度都得到了業主經理與監理的認可及肯定。我們有理由相信,在接下來的工作中,我們定將繼續迎難而上,保質保量完成施工任務,向業主交上一份滿意的答卷。
