四川省送變電建設有限責任公司
固始武廟100MW風電項目升壓站工程有序推進中
時間:2020-06-19   來源:四川省送變電

固始武廟100MW風電項目升壓站工程有序推進中



∣北京分公司 黃仁軒   攝影∣趙春暉



公司承建的固始縣明武新能源有限公司武廟風電場100MW項目升壓站工程位于河南固始縣蔣集鎮興隆村,主要工作內容包括新建一座110kV升壓站,站內占地面積4944m2,站內設有1棟兩層綜合樓、1棟備件間及生活水泵房、1100MVA主變及其配套設備、污水處理設施、站外排水溝。

2019123日項目部人員抵達工地現場著手施工的各項準備工作,在大雪紛飛中,大家不畏寒風,不畏艱辛,在短短5天內就解決了人材機及臨建供應問題,127日項目正式破土動工。

本項目工期緊,業主要求升壓站在630日具備帶電條件。站址位于村民農田周圍,施工期間正值當?shù)剞r(nóng)作物栽植,要趕在農作物栽種前完成臨田工程部位,加之受當?shù)丨h(huán)保政策及疫情影響,實際工期比原計劃減少了40天。工期緊、任務重,在項目經理的帶領下,大家發揚“川送”鐵軍精神,迎難而上,嚴控工程質量和安全,按擬定的計劃緊張有序地施工。努力付出終有回報,49日綜合樓順利封頂,實現了預期目標,為下一個工作節點轉序打下了堅實的基礎。

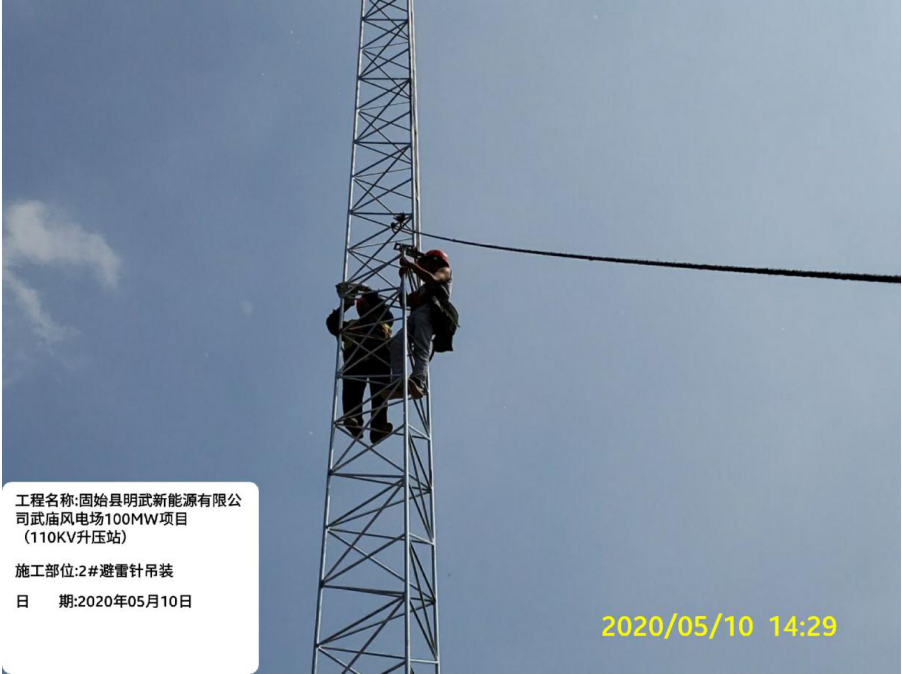

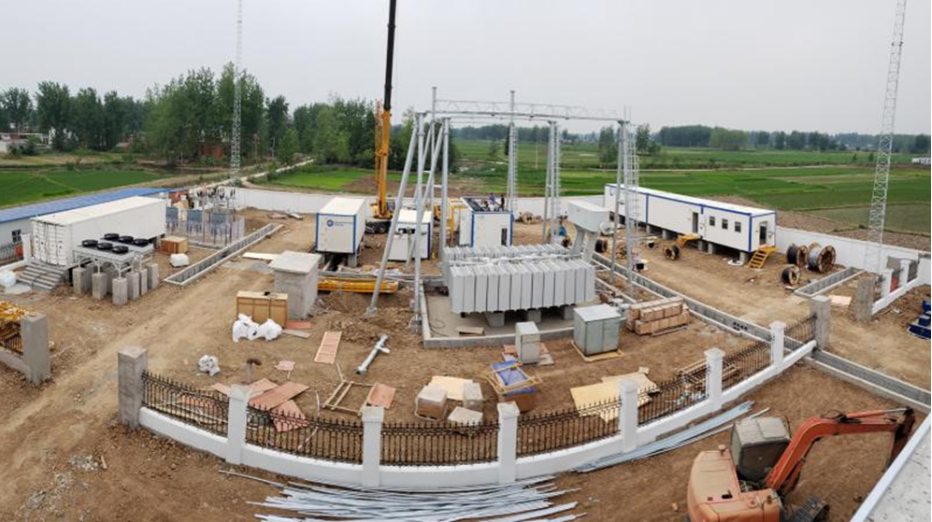

六月正是當?shù)刈钛谉岬募竟?jié),也是最后的搶工期。目前土建部分已進入裝飾裝修階段,電氣安裝如火如荼施工中。相信在項目部的精心管理下,全員干勁十足,向著項目圓滿完工發起最后的沖鋒!
