貴州關嶺納卜光伏工程220kV升壓站建筑安裝工程帶電成功
文 攝影|北京分公司 李洪
由我司承建的貴州關嶺納卜光伏工程220kV升壓站建筑安裝工程于2019年9月7日正式破土動工。
本工程選址在基巖山坡之上,離滬昆高速僅100米,禁止爆破作業,開挖難度大;加之工期緊、任務重,在沒有簽訂合同的前提下,中國電建貴陽院對我們充分信任,將重擔托付于我司。面對12月底必須完成的帶電目標,公司組織精兵強將??羞@塊硬骨頭,在項目經理王濤同志的帶領下,項目部踏上了緊張而又漫長的搶工之路。
經過近1個月的突擊,10臺挖掘機、5臺運輸車加班加點將約2.4萬立方米的基巖山頭夷為平地;同時項目部挑選得力干將組織人力、物力就位;2019年10月6日生產樓基礎澆筑第一倉混凝土。
不管白天還是黑夜,無論刮風還是下雨,川送人充分發揮“四能精神”,在短短24天內,完成了生產樓主體及主要設備基礎和構架基礎的施工,在項目部全體人員的精心組織和安排下,各項資源有條不紊的投入至施工現場,10月、11月屬于搶工高峰期,施工人員一度增加至150余人,周轉性材料可謂是一次性投入,我們的目標只有一個,搶工完成帶電目標,所有的付出終將會有回報。

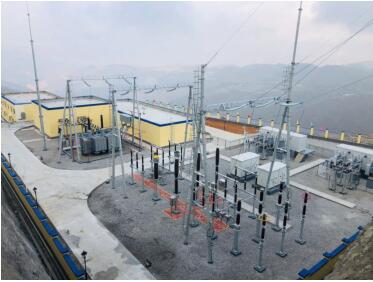

升壓站一角
同一個角度,不同的視覺盛宴,我們用相機記錄著升壓站每一天的變化,同時也記錄著項目部每一位同志的辛勤步伐。11月29日升壓站以全新的面貌迎接中廣核北京總部領導李亦倫及中國電建貴陽院副院長沈春勇一行對本項目安全、質量及形象進度的檢查,對于升壓站階段性工作取得的效果得以肯定,并寄予厚望,再接再厲圓滿完成帶電目標。

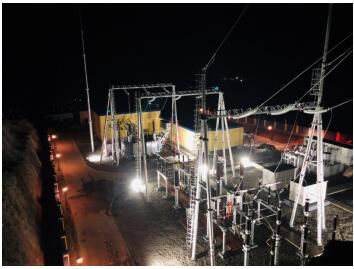

時間一天天過去,忙碌的身影遍布著升壓站的每個角落,從土建到電氣安裝,勤勞的川送人用堅持不懈的努力改變著腳下的這片熱土。
12月19日升壓站已具備帶電條件,同時順利通過中廣核北京總部張堅等一行領導的檢查。
12月20日順利通過市質監站專家一行第三次即受電前的監督檢查。
12月24日順利通過南方電網安順局專家一行并網前的驗收。

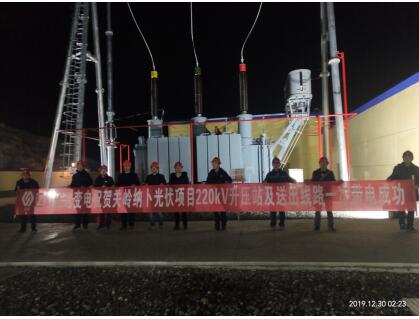

12月30日,升壓站一次帶電成功,標志著我們的目標圓滿實現!
此時此刻,激動的心情無以言表,3個月來所有的付出都是值得的,所有的痛苦、壓力與煎熬,猶如天空中的煙花一觸即發,奔向夜空,留下的唯有最美的回憶……
感謝各位領導的關懷與指導,感謝每一位同志的辛勤付出,川送人將秉承“能學習、能吃苦、能學習、能創造、能共處”的精神迎接下一個挑戰。
